Relatório de evolução de obra

A portaria do Condomínio Tramonto com os dois pórticos de concreto, a torre do reservatório ao fundo e a calçada nova à direita

16 de agosto a 09 de setembro de 2026

Condomínio Tramonto

Esta é uma edição anterior do relatório. Ver a edição mais recente: 10 de setembro a 09 de outubro de 2026

Empreendimento
Condomínio Tramonto
Período
16 de agosto a 09 de setembro de 2026
Frentes de serviço
06
Registros
15

Este relatório apresenta o estágio de desenvolvimento do Condomínio Tramonto entre 16 de agosto e 09 de setembro de 2026, com os registros fotográficos que atestam a evolução física do empreendimento.

No período, a atuação coordenada entre os setores de engenharia permitiu avanços tanto na infraestrutura básica quanto nas áreas de lazer e na portaria.

A obra em marcos

O marco registrado em cada relatório mensal, na ordem dos relatórios.

  1. Última laje concretadaClube e Salão de Festas
  2. Locação da praça principal concluídaPraças · neste relatório
  3. Rede de água do Salão de Festas e do Clube concluídaInfraestrutura: redes de água
01Em execução

Portaria de acesso ao condomínio

Foram executados os serviços de infraestrutura de automação, elétrica e iluminação, com o fechamento dos quadros elétricos. Teve início a colocação do forro de gesso em placa e o revestimento de piso em porcelanato nos acessos aos prédios de serviço e administrativo.

A portaria vista de quem chega, com a calçada nova à direita e a torre do reservatório ao fundo.
01A portaria vista de quem chega, com a calçada nova à direita e a torre do reservatório ao fundo.

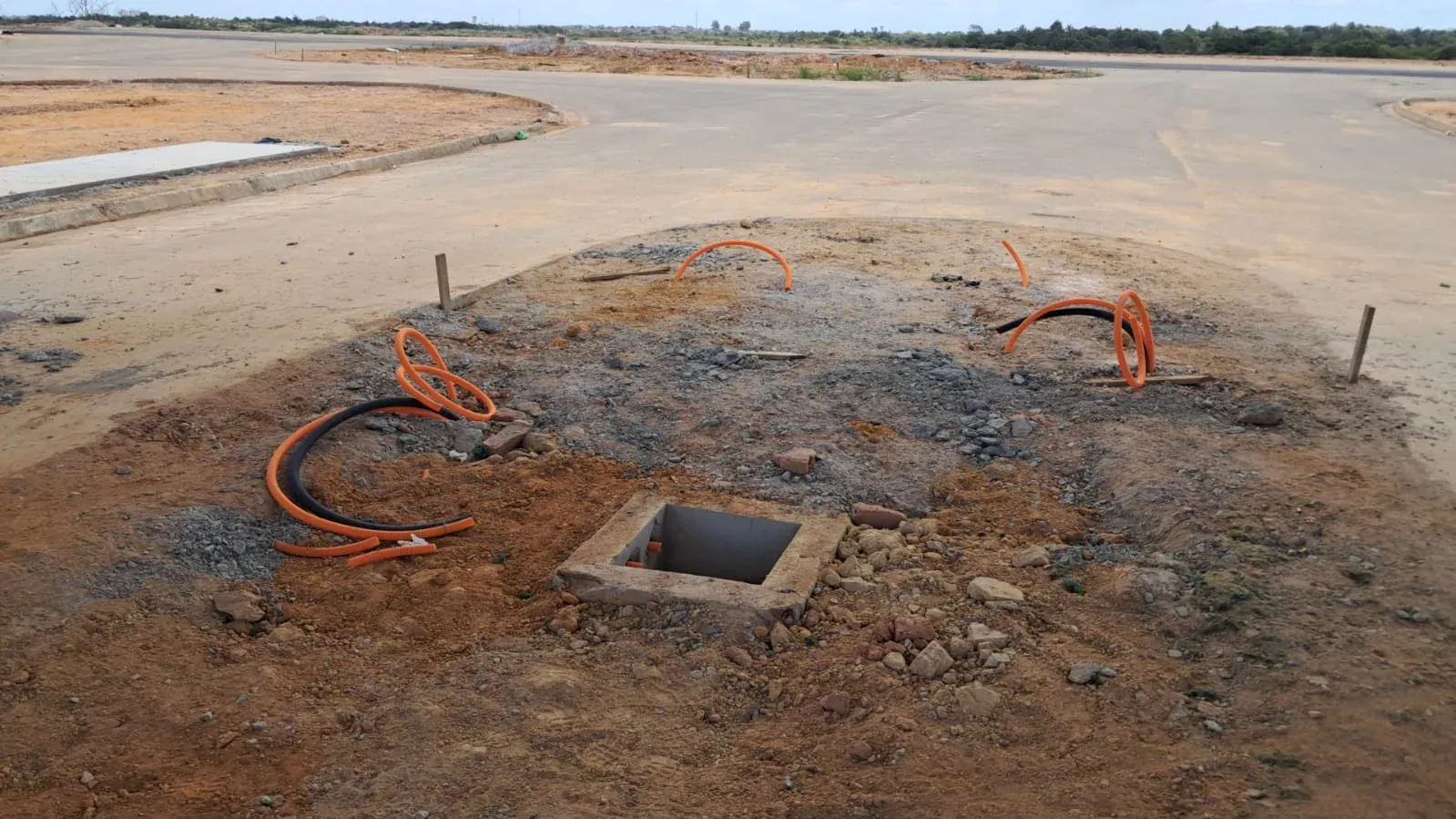

Caixa de passagem com os eletrodutos da automação e da iluminação, no canteiro da entrada.
02Caixa de passagem com os eletrodutos da automação e da iluminação, no canteiro da entrada.

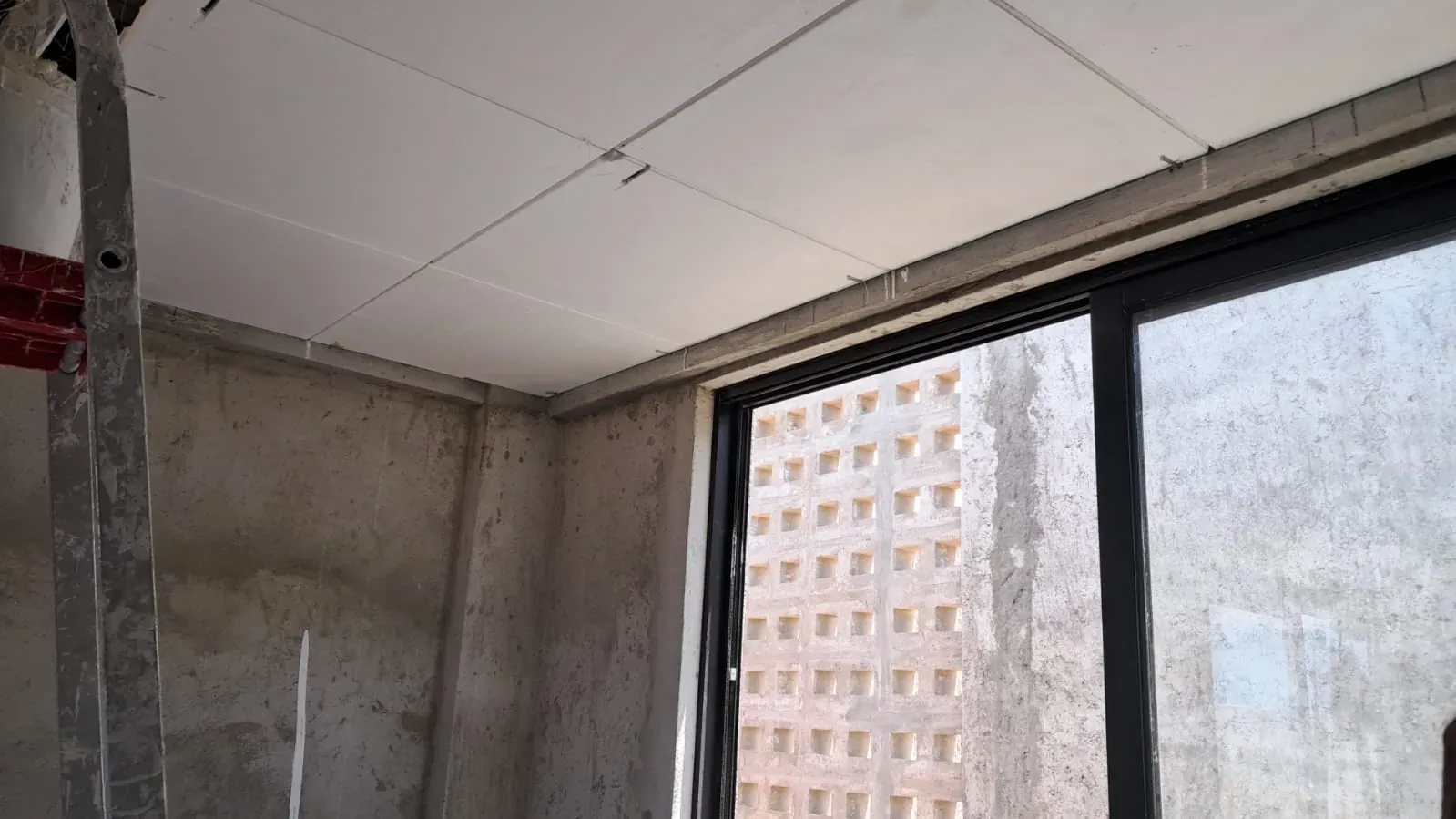

As primeiras placas do forro de gesso instaladas, junto à esquadria da guarita.
03As primeiras placas do forro de gesso instaladas, junto à esquadria da guarita.

Quadro elétrico fechado, com disjuntores e protetores de surto.
04Quadro elétrico fechado, com disjuntores e protetores de surto.
02Em execução

Infraestrutura: redes de água

Continuamos os serviços das prumadas do reservatório para a rede de distribuição. A instalação da rede de água que atende a área do clube está sendo finalizada.

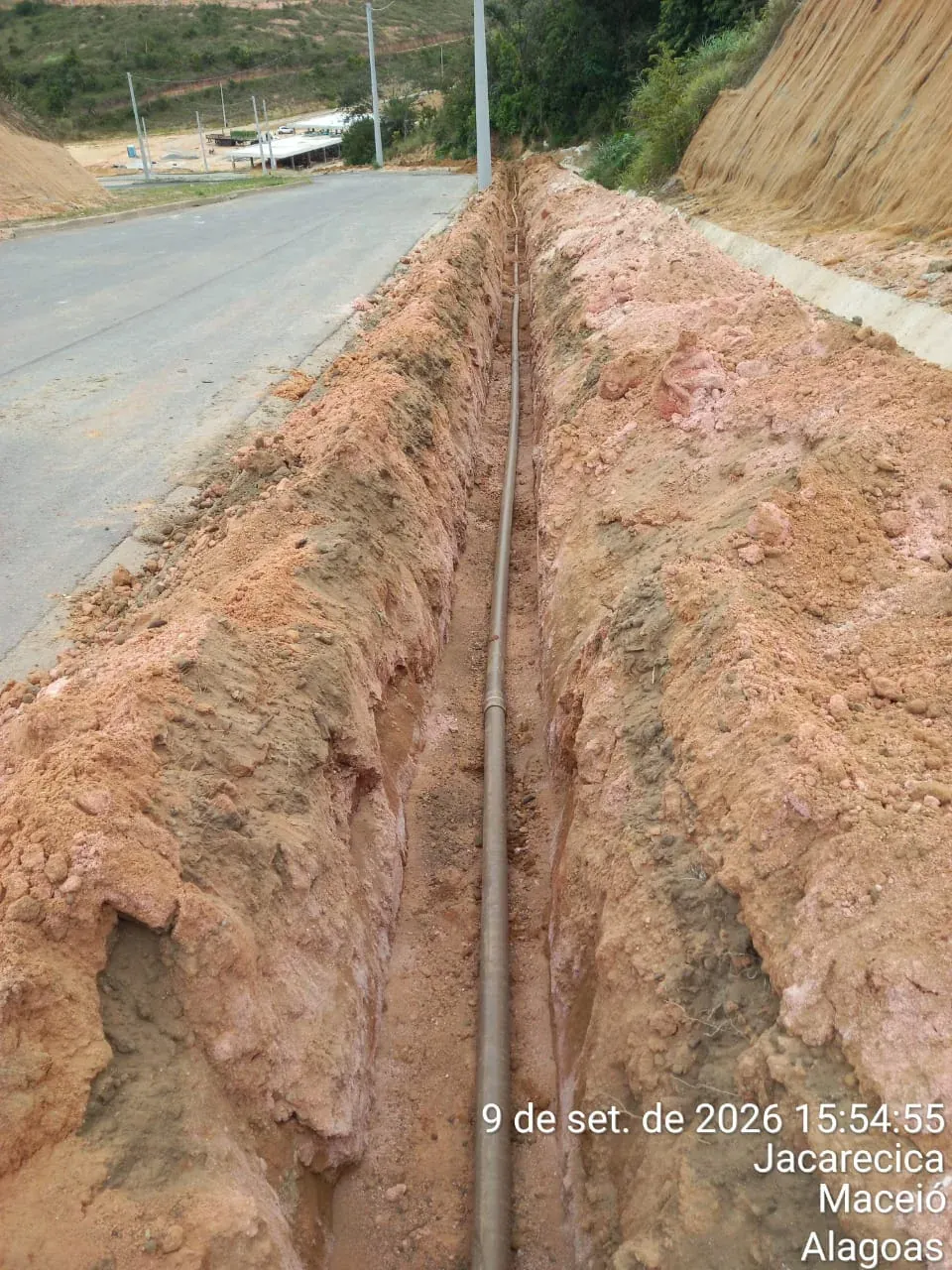

A tubulação da rede de água assentada na vala, ao lado da via que desce para o clube.
05A tubulação da rede de água assentada na vala, ao lado da via que desce para o clube.
03Em execução

Calçadas

Continuamos a execução das calçadas das quadras.

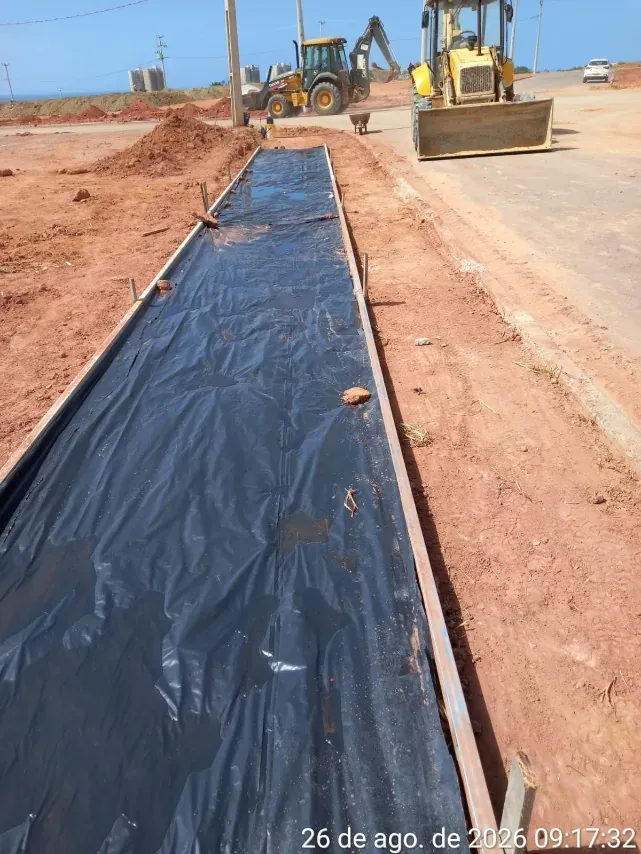

Fôrma da calçada montada e protegida com lona, pronta para receber o concreto.
06Fôrma da calçada montada e protegida com lona, pronta para receber o concreto.
Concretagem de calçada em andamento, com a equipe no nivelamento da superfície.

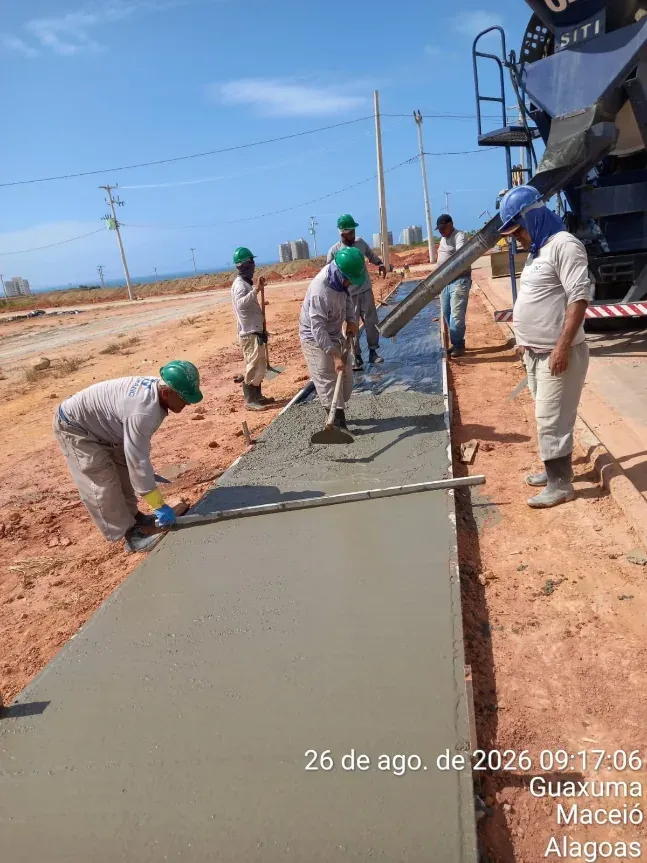

07Concretagem de calçada em andamento, com a equipe no nivelamento da superfície.
04Marco concluído

Praças

MarcoLocação da praça principal concluída

Finalizamos a locação da praça principal.

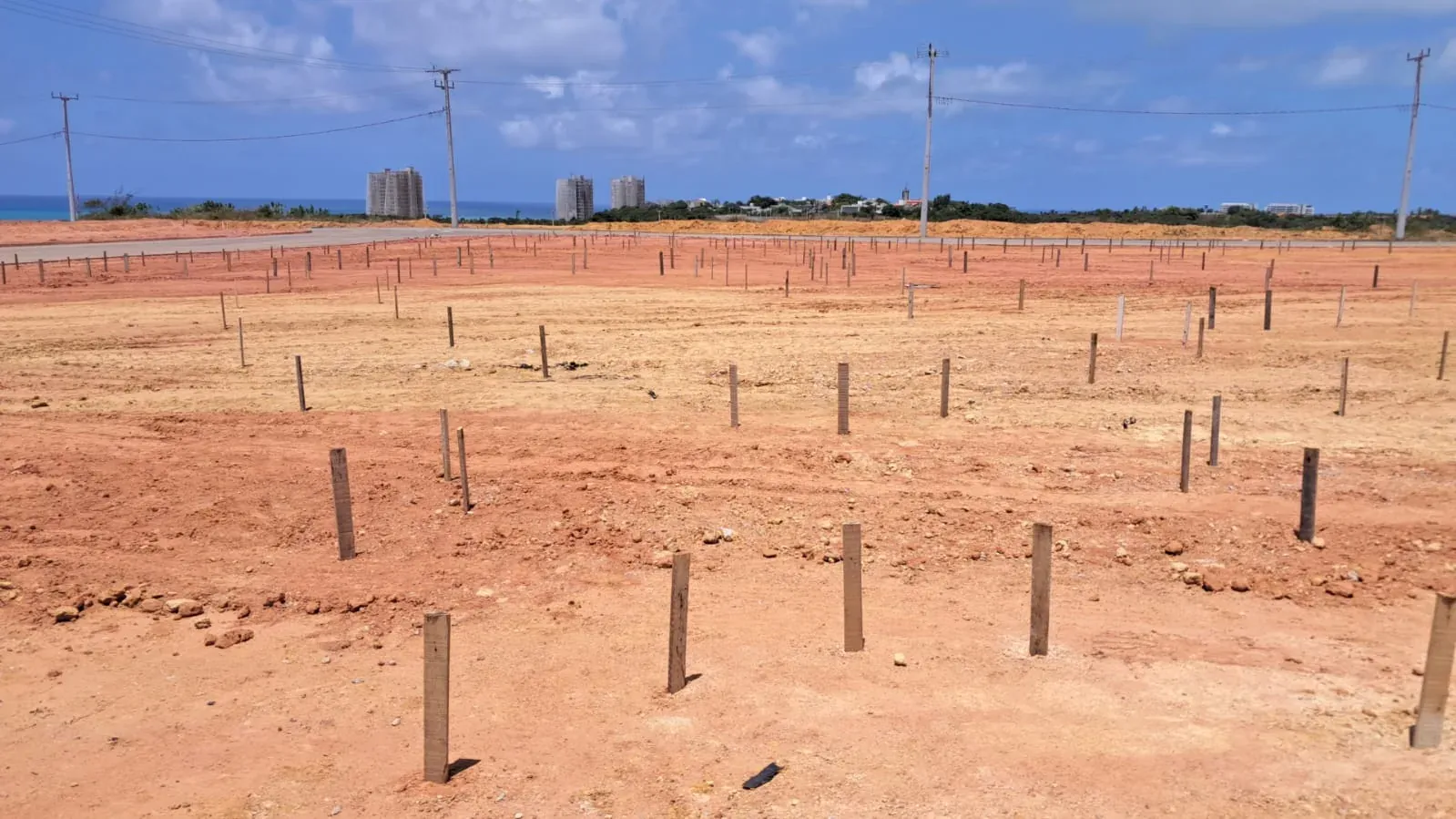

As estacas de locação marcam os passeios da praça principal, com o mar ao fundo.
08As estacas de locação marcam os passeios da praça principal, com o mar ao fundo.
05Em execução

Clube e Salão de Festas

Iniciamos os serviços de marcação e execução de alvenaria, e retiramos o escoramento da última laje do Salão de Festas.

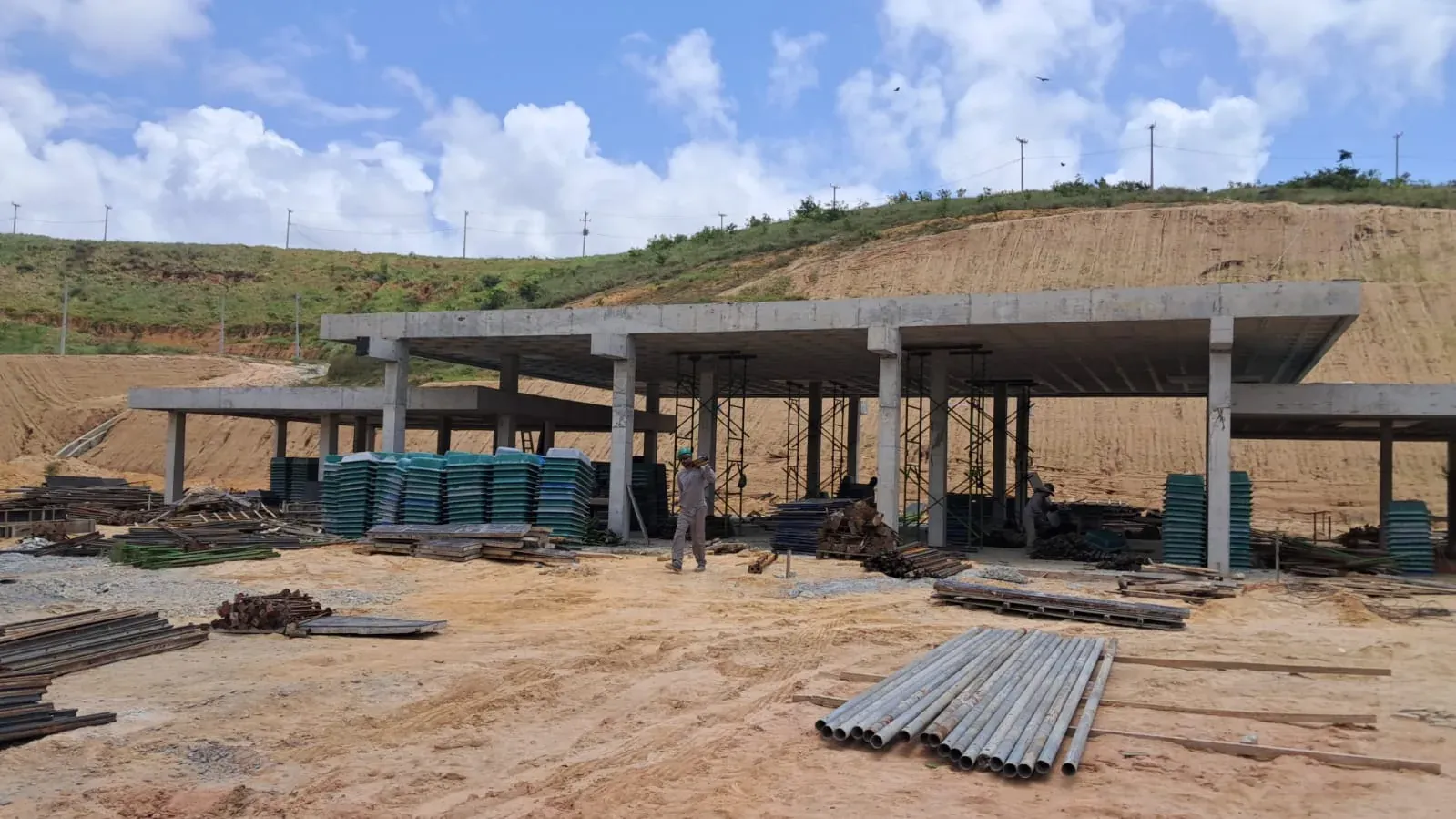

O Salão de Festas já sem o escoramento, com as fôrmas e escoras retiradas empilhadas ao lado.
09O Salão de Festas já sem o escoramento, com as fôrmas e escoras retiradas empilhadas ao lado.

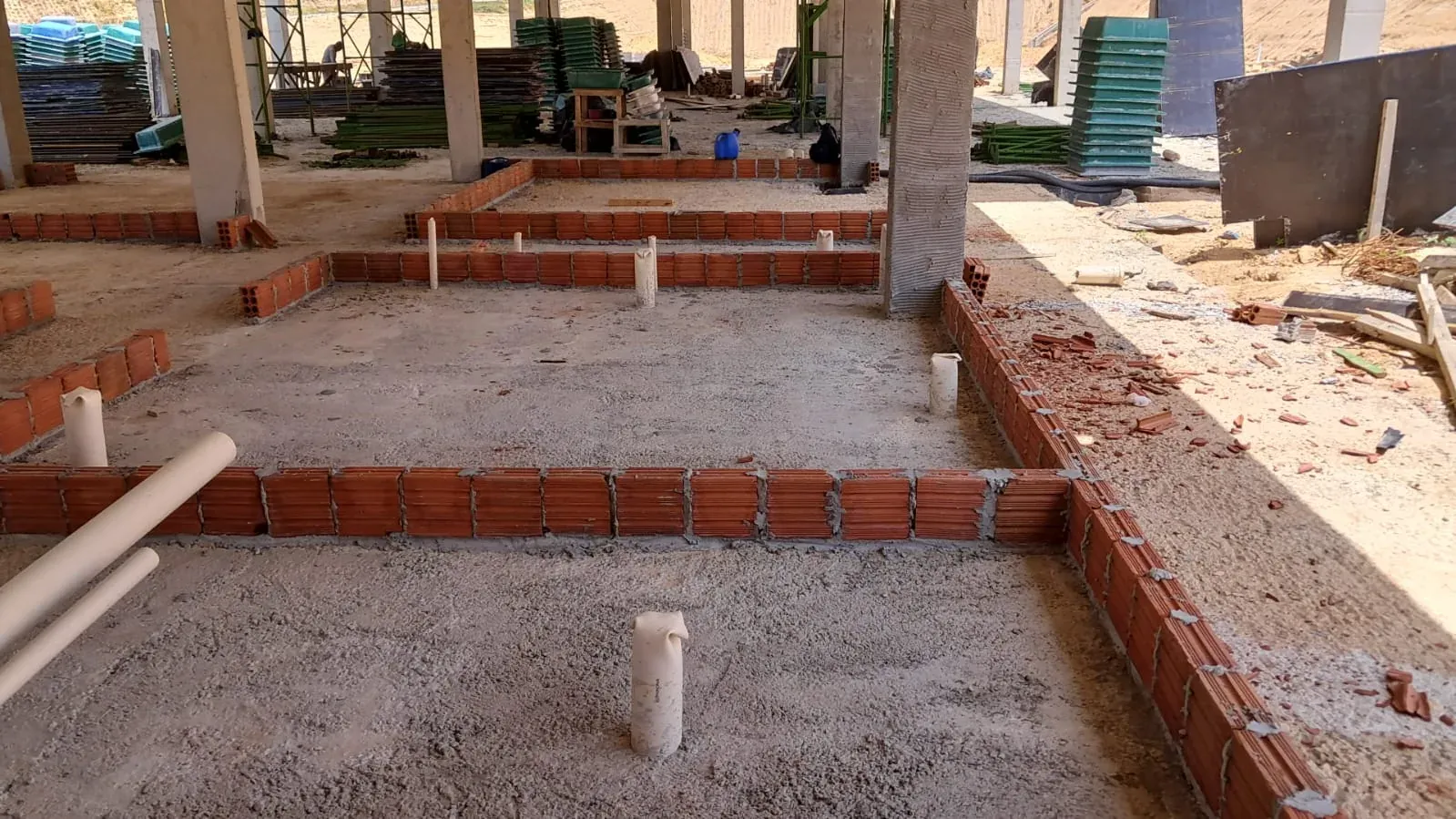

Marcação da alvenaria sobre o piso, com as esperas hidráulicas em posição.
10Marcação da alvenaria sobre o piso, com as esperas hidráulicas em posição.

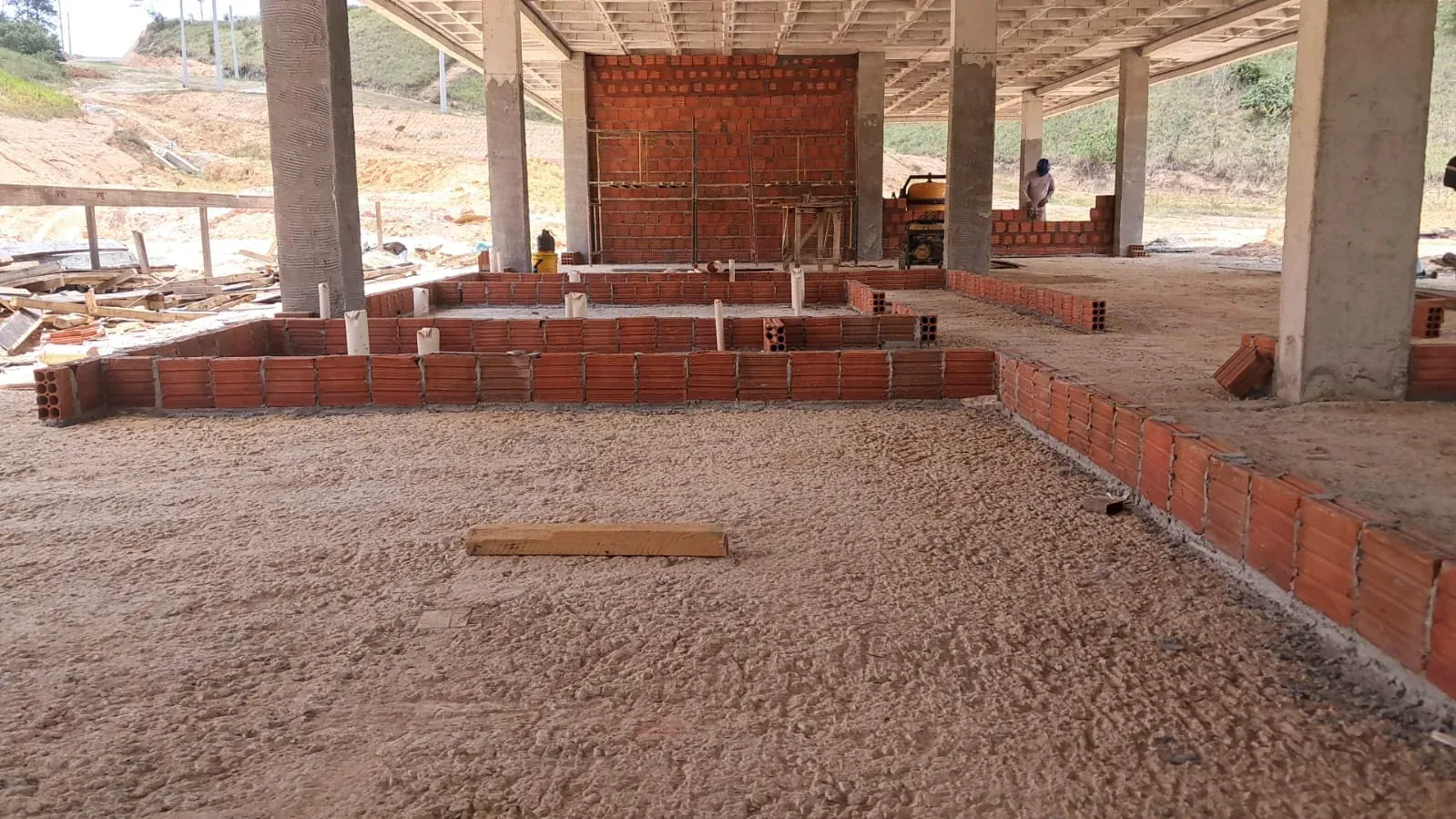

As primeiras fiadas das paredes internas do Salão de Festas.
11As primeiras fiadas das paredes internas do Salão de Festas.

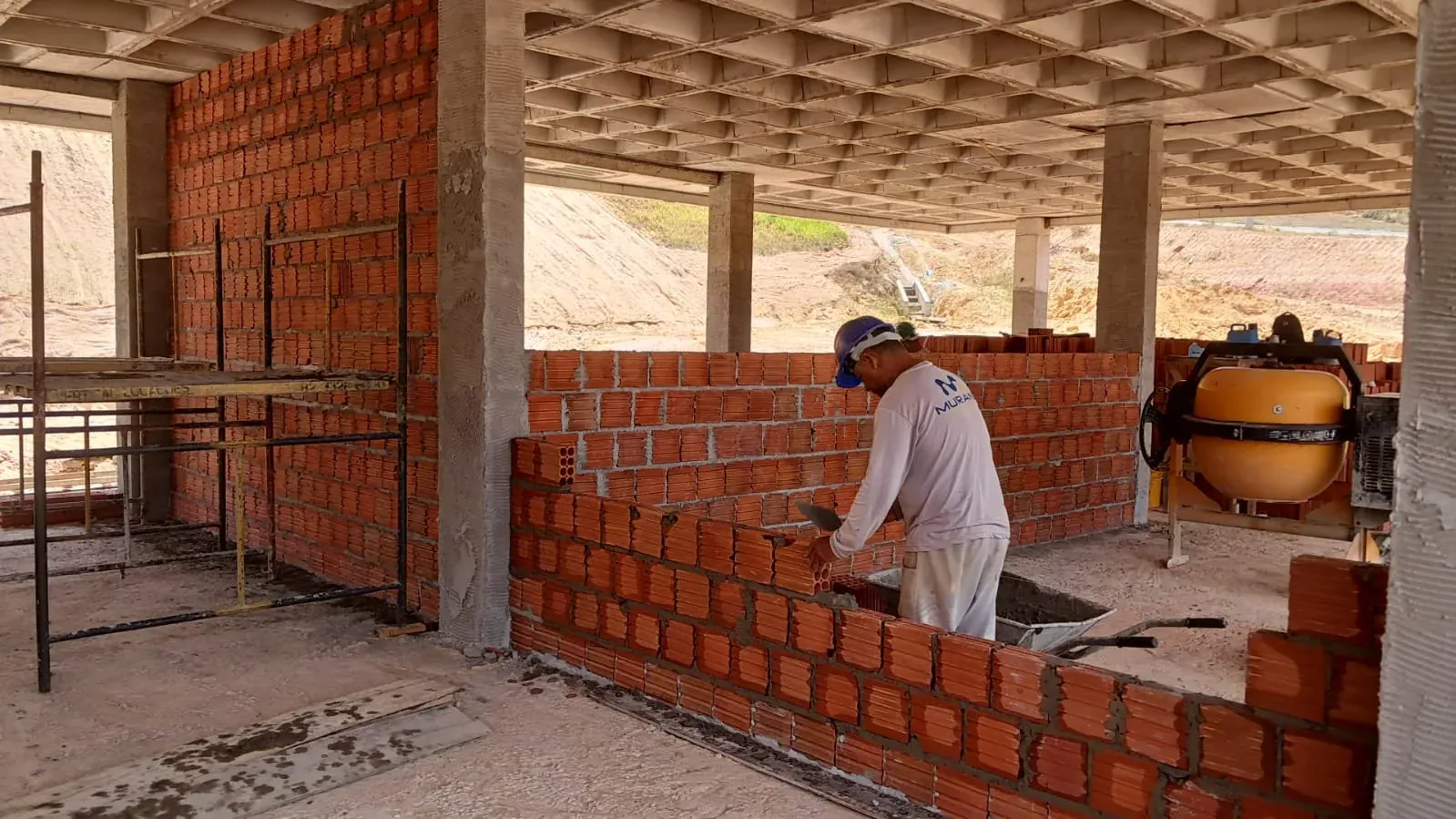

Elevação da alvenaria sob a laje nervurada do Salão de Festas.
12Elevação da alvenaria sob a laje nervurada do Salão de Festas.
06Iniciado

Hidrossemeadura

Iniciamos os serviços de hidrossemeadura, com aplicação de biomanta e irrigação no entorno da área do clube.

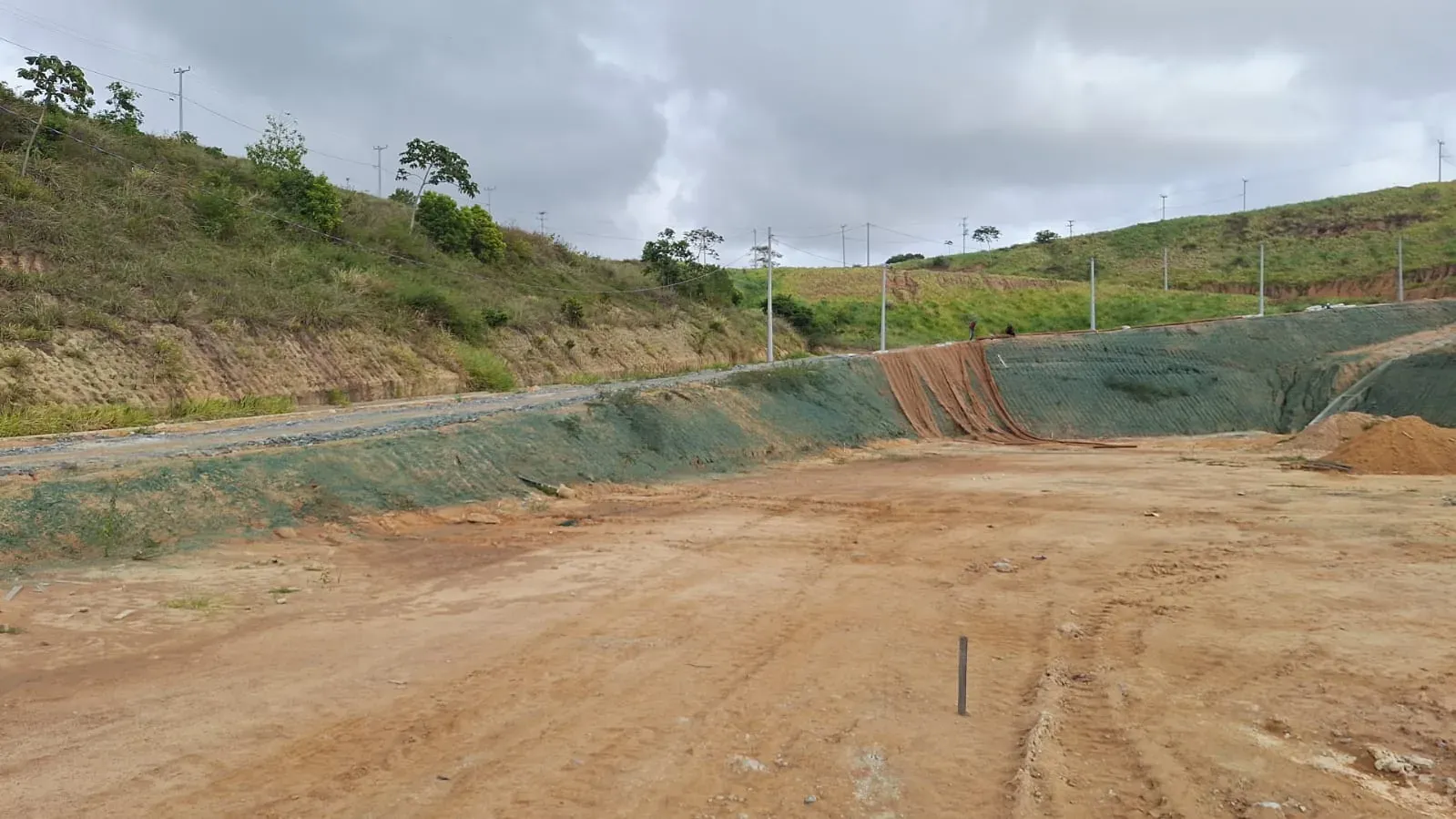

Biomanta aplicada no talude ao lado do clube, que protege o solo até a grama pegar.
13Biomanta aplicada no talude ao lado do clube, que protege o solo até a grama pegar.
A hidrossemeadura sobre o talude: a mistura verde de sementes e adubo, já lançada.
14A hidrossemeadura sobre o talude: a mistura verde de sementes e adubo, já lançada.

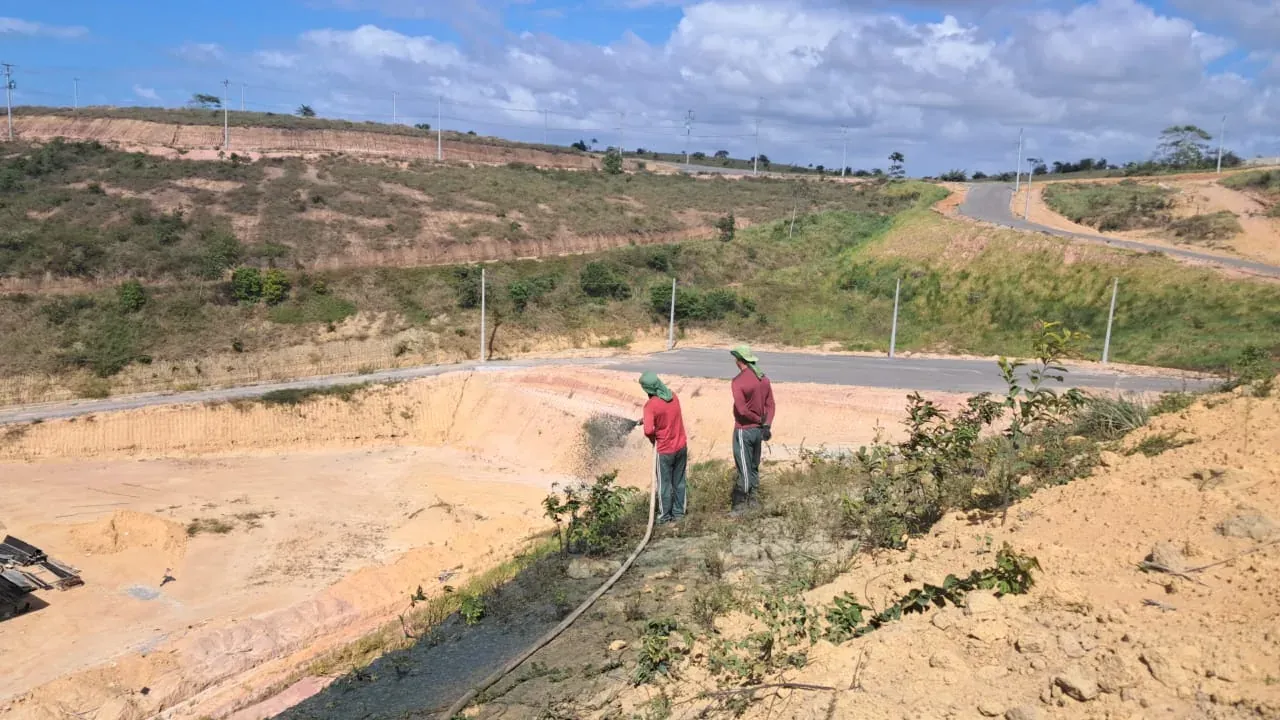

Equipe na irrigação dos taludes recém-semeados.
15Equipe na irrigação dos taludes recém-semeados.

Considerações finais

Agradecemos a confiança depositada na Murano Empreendimentos. Cada etapa concluída e cada marco alcançado representam o avanço sólido do Condomínio Tramonto em direção à sua entrega final.

Seguimos focados na manutenção dos padrões de qualidade. Permanecemos à disposição para esclarecer dúvidas ou fornecer informações adicionais.

Equipe TécnicaMurano Empreendimentos
