Relatório de evolução de obra

A portaria do Condomínio Tramonto vista de dentro, com os dois pórticos de concreto e a torre do reservatório à direita

10 de setembro a 09 de outubro de 2026

Condomínio Tramonto

Empreendimento
Condomínio Tramonto
Período
10 de setembro a 09 de outubro de 2026
Frentes de serviço
06
Registros
15

Este relatório apresenta o estágio de desenvolvimento do Condomínio Tramonto entre 10 de setembro e 09 de outubro de 2026, com os registros fotográficos que atestam a evolução física do empreendimento.

No período, a atuação coordenada entre os setores de engenharia permitiu avanços tanto na infraestrutura básica quanto nas áreas de lazer e na portaria.

A obra em marcos

O marco registrado em cada relatório mensal, na ordem dos relatórios.

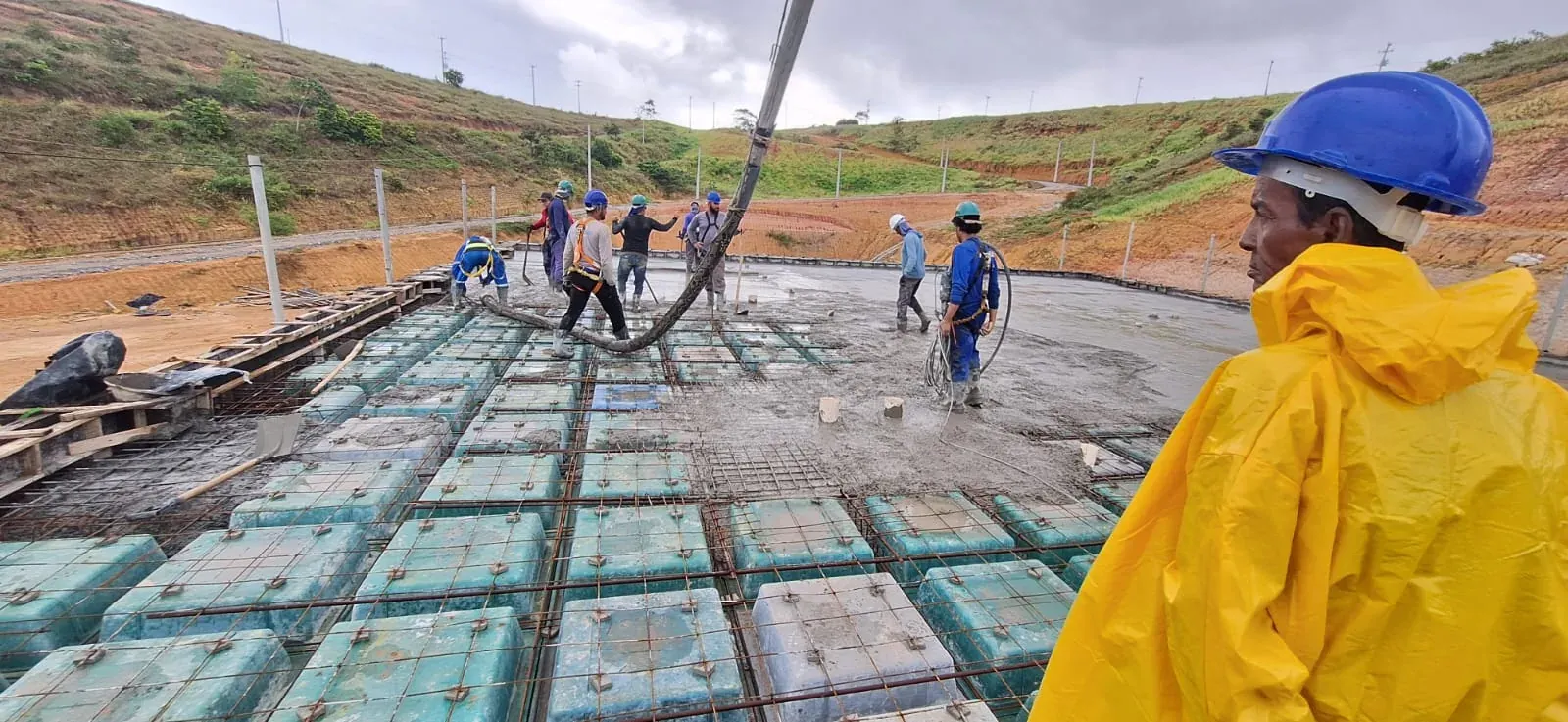

  1. Última laje concretadaClube e Salão de Festas
  2. Locação da praça principal concluídaPraças
  3. Rede de água do Salão de Festas e do Clube concluídaInfraestrutura: redes de água · neste relatório
01Em execução

Portaria de acesso ao condomínio

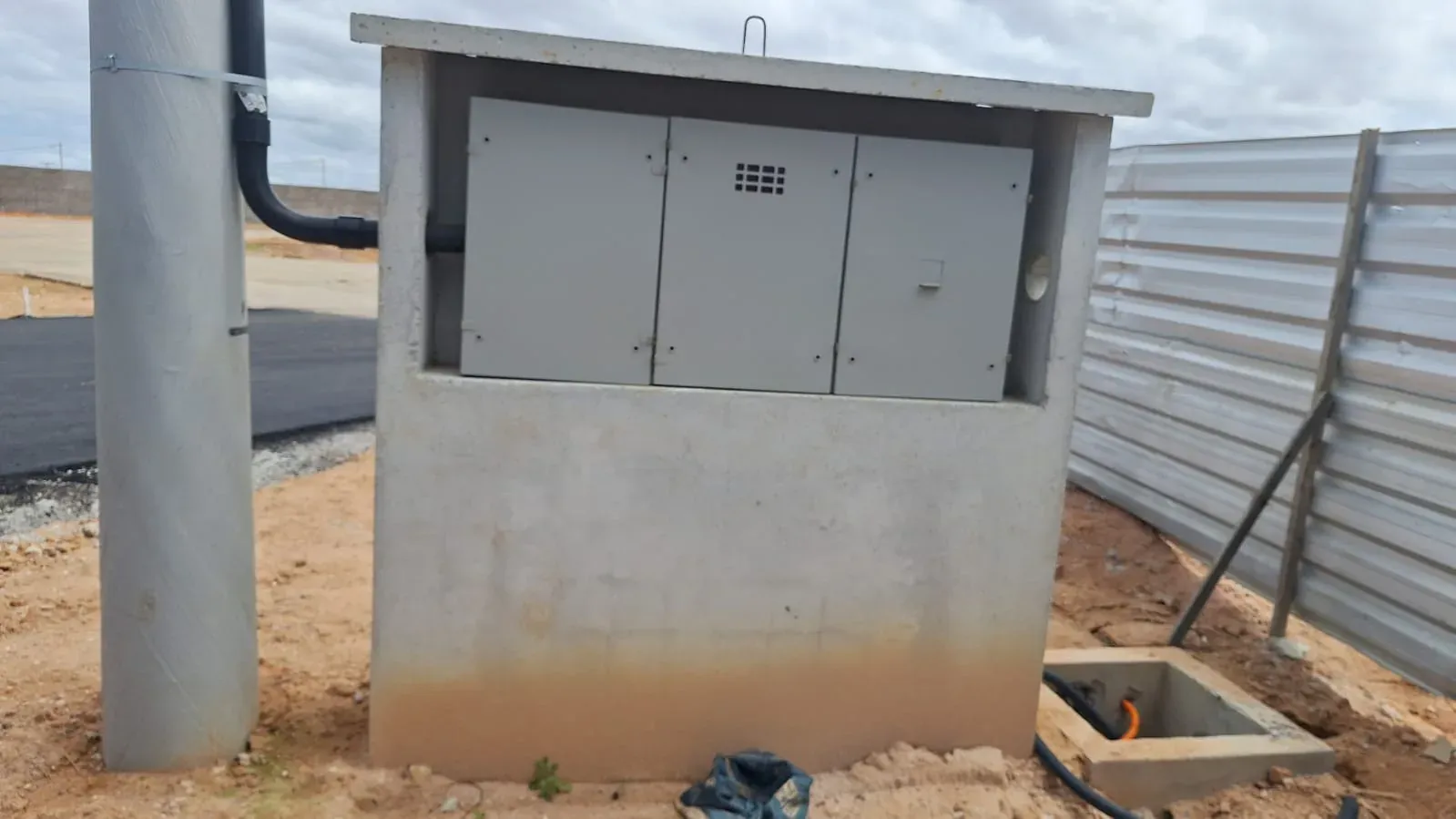

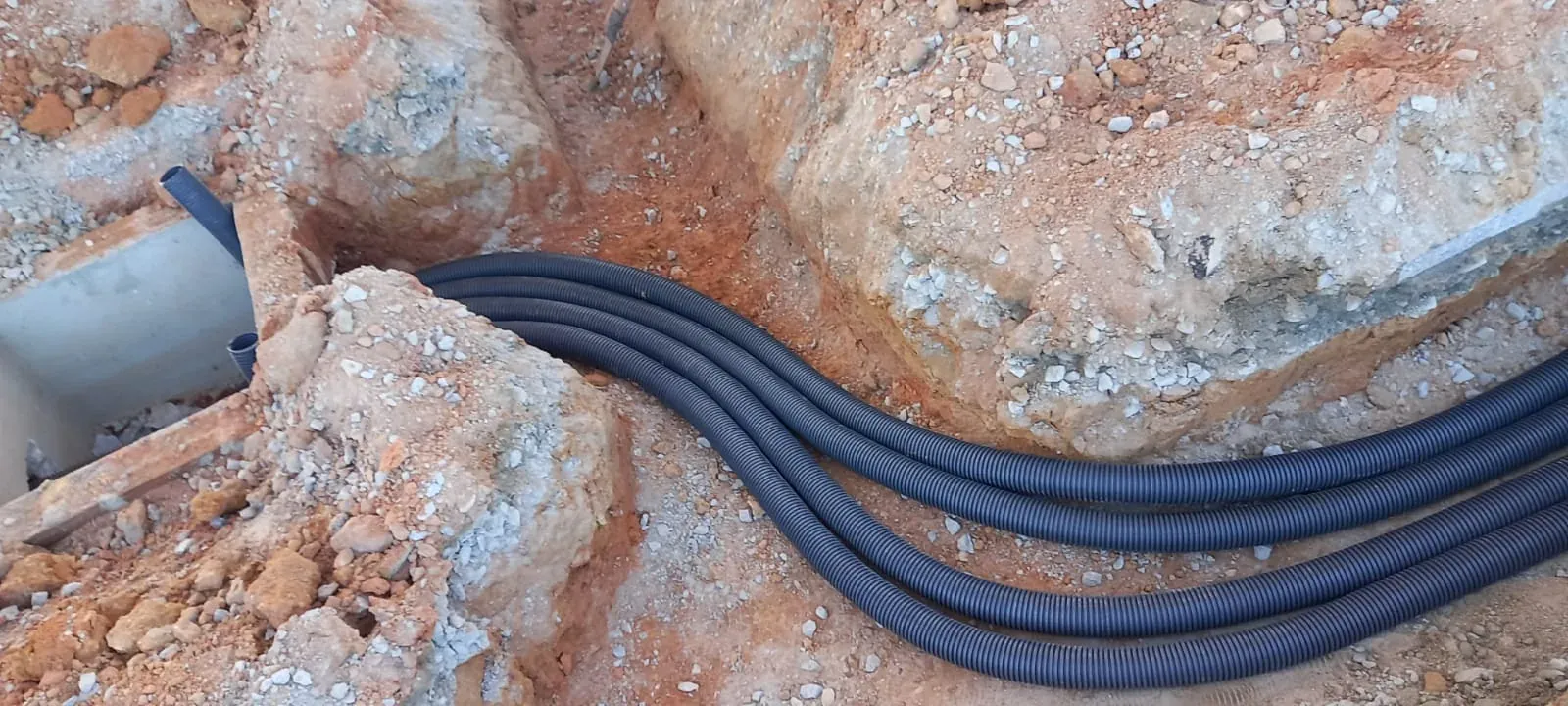

Foram executados os serviços de infraestrutura de automação, e teve início a instalação dos portões.

A portaria vista de dentro do condomínio, com os dois pórticos, os prédios de serviço e administrativo e a torre do reservatório à direita.
01A portaria vista de dentro do condomínio, com os dois pórticos, os prédios de serviço e administrativo e a torre do reservatório à direita.

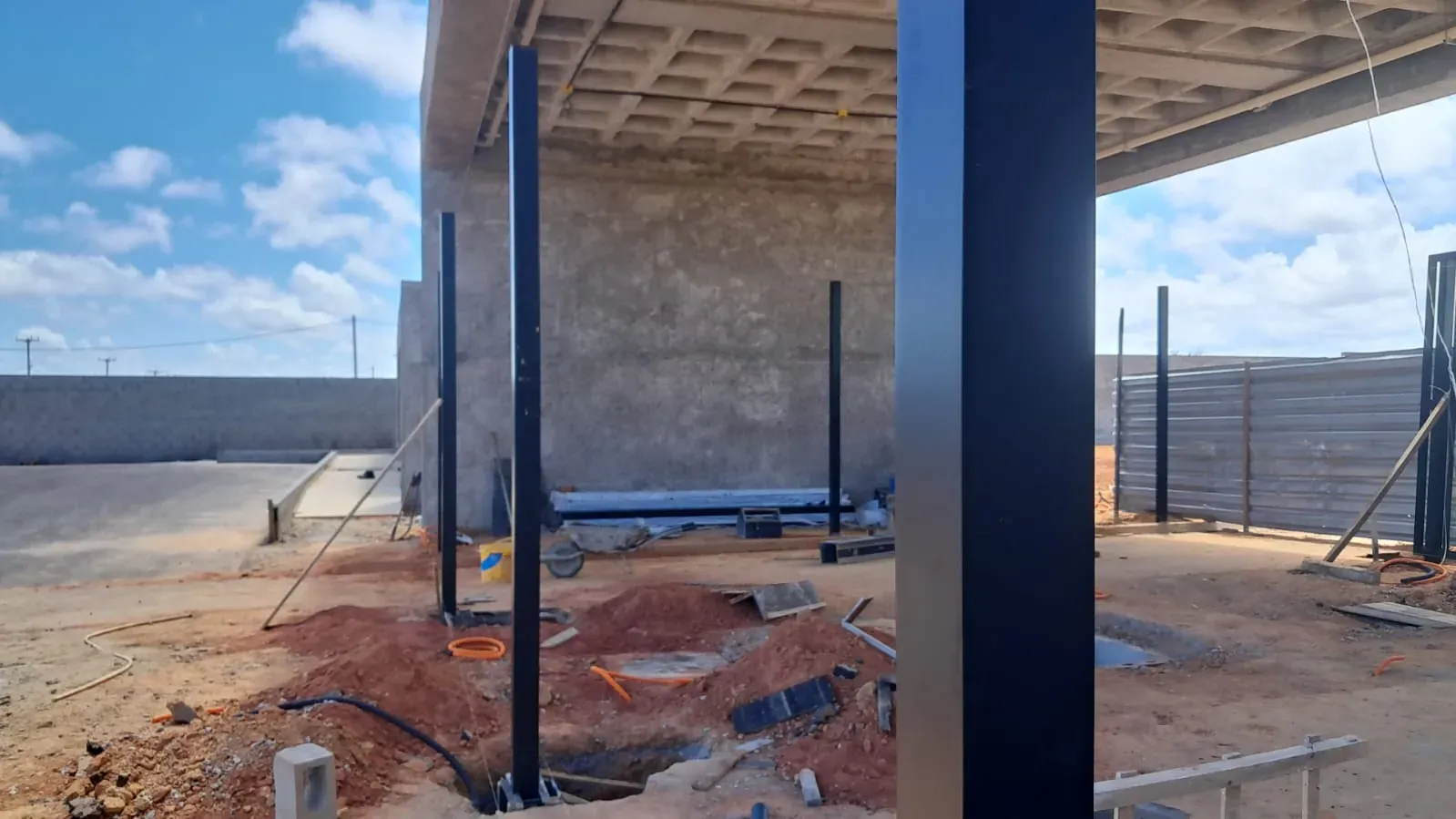

Sob a laje da portaria, os montantes metálicos já instalados e, no chão, as valas com os eletrodutos da automação.
02Sob a laje da portaria, os montantes metálicos já instalados e, no chão, as valas com os eletrodutos da automação.

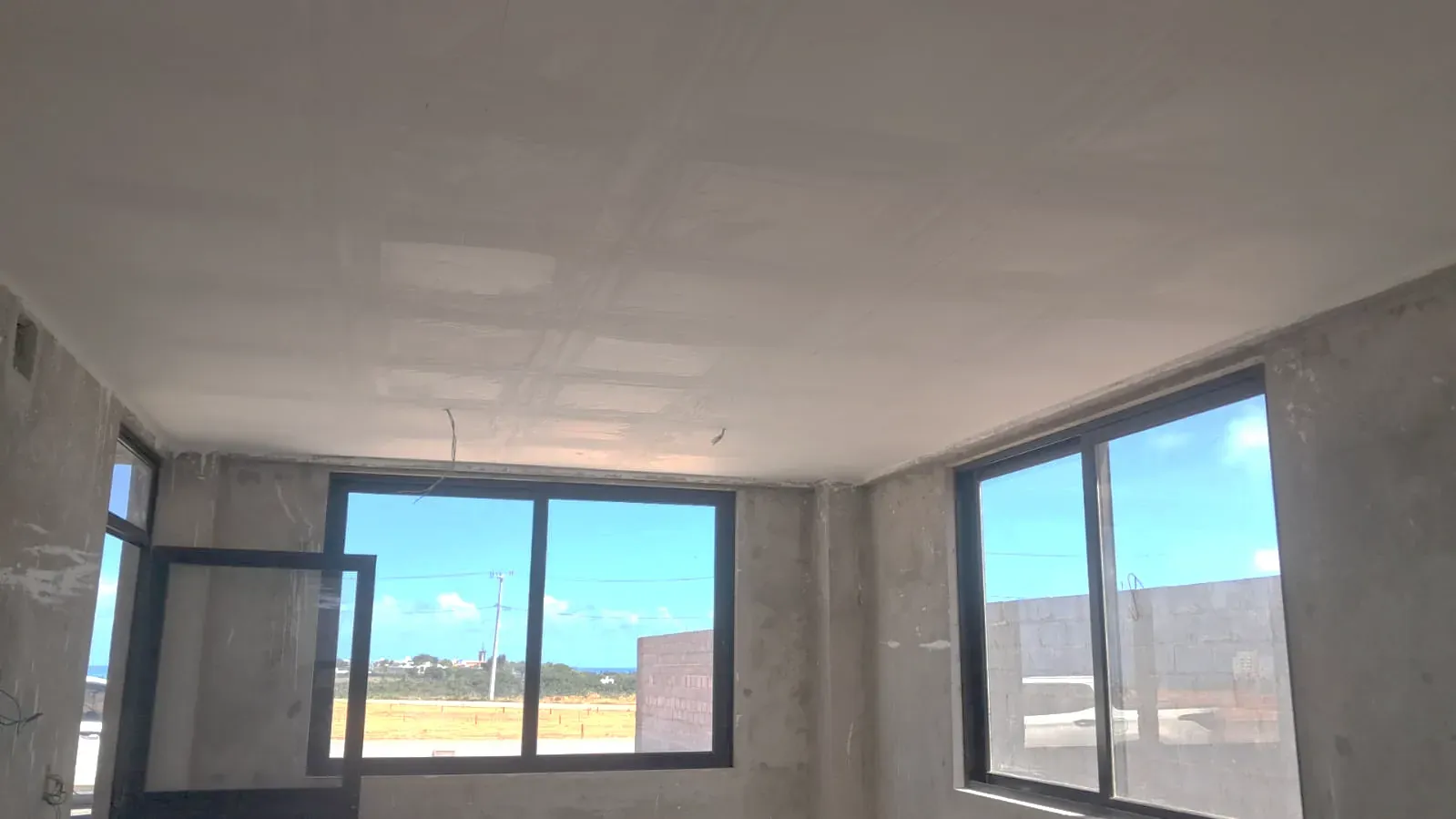

Uma das salas da portaria, com o forro de gesso fechado e as esquadrias instaladas.
03Uma das salas da portaria, com o forro de gesso fechado e as esquadrias instaladas.
02Marco concluído

Infraestrutura: redes de água

MarcoRede de água do Salão de Festas e do Clube concluída

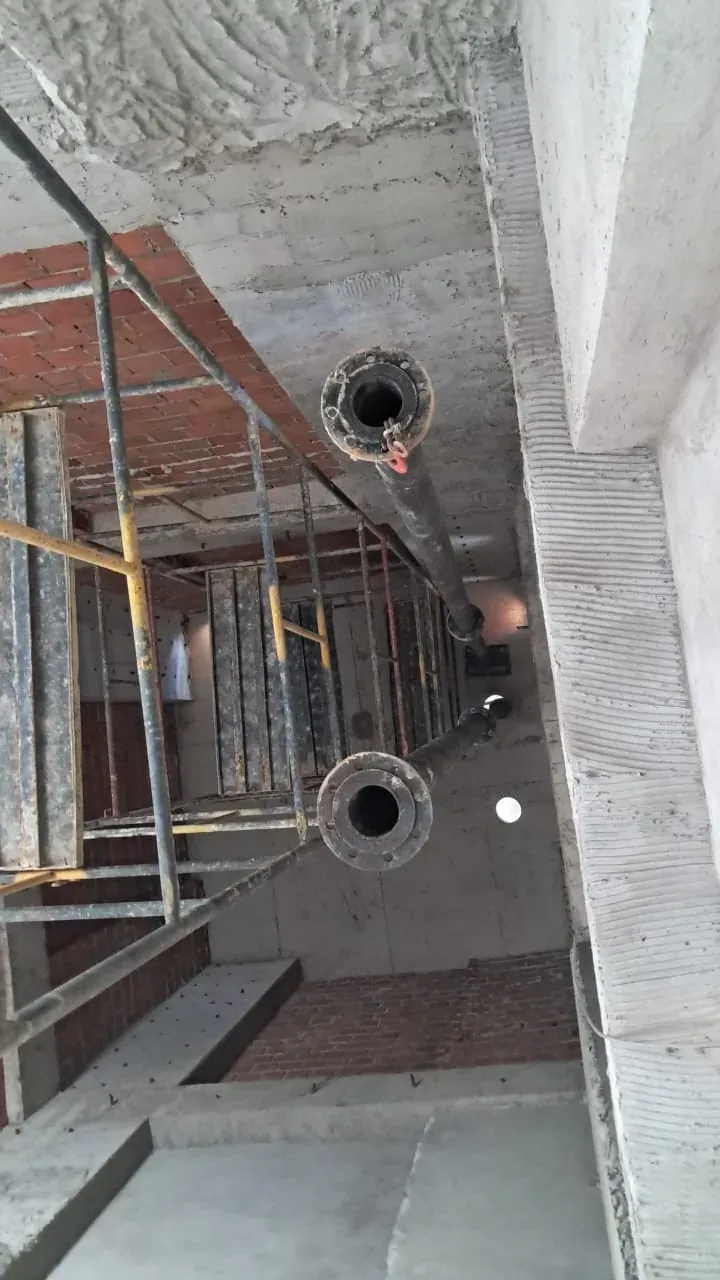

Continuamos os serviços das prumadas do reservatório para a rede de distribuição e concluímos a instalação da rede de água que atende o Salão de Festas e o Clube.

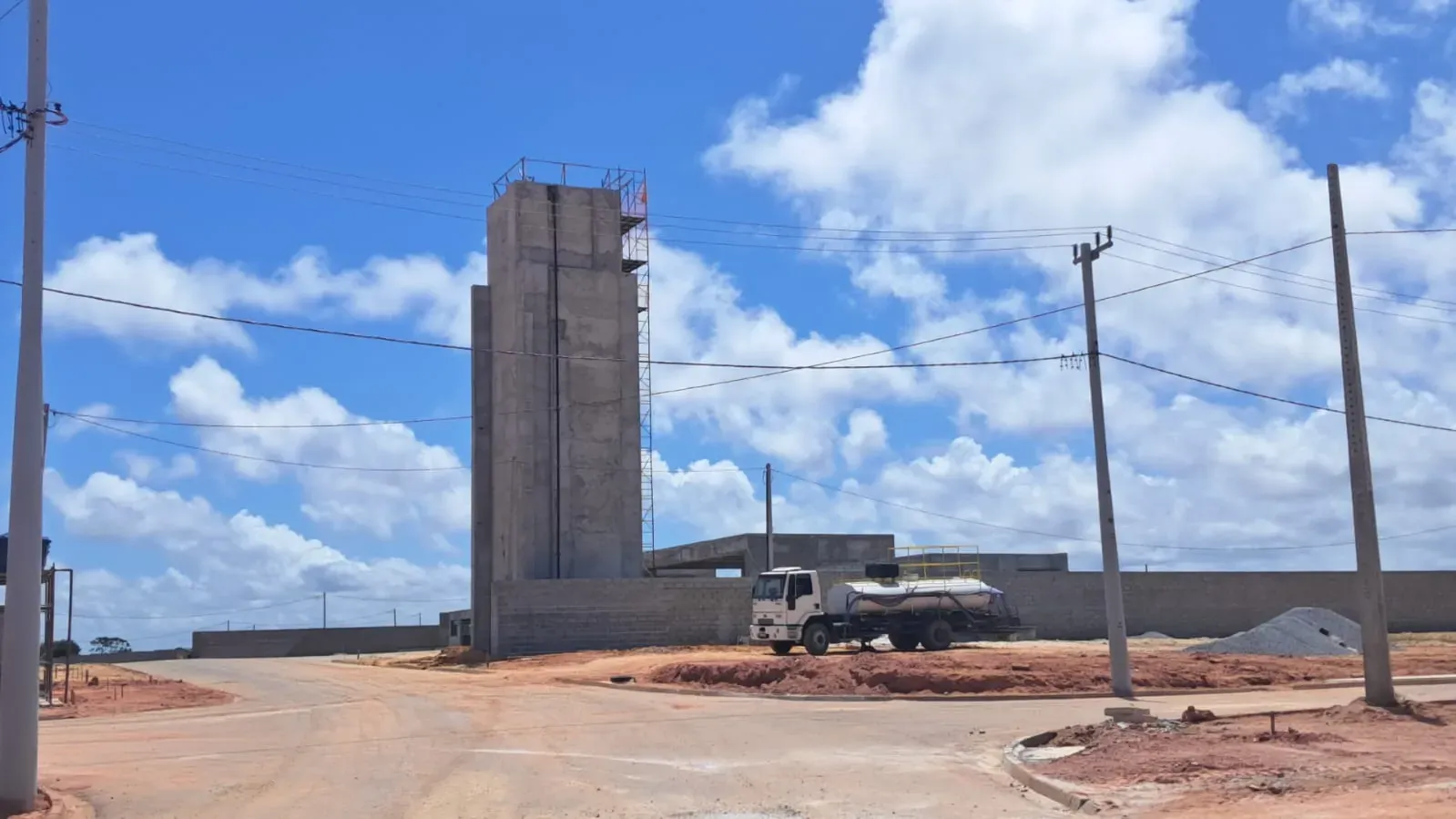

A torre do reservatório, de onde partem as prumadas para a rede de distribuição de água.
04A torre do reservatório, de onde partem as prumadas para a rede de distribuição de água.
03Em execução

Calçadas

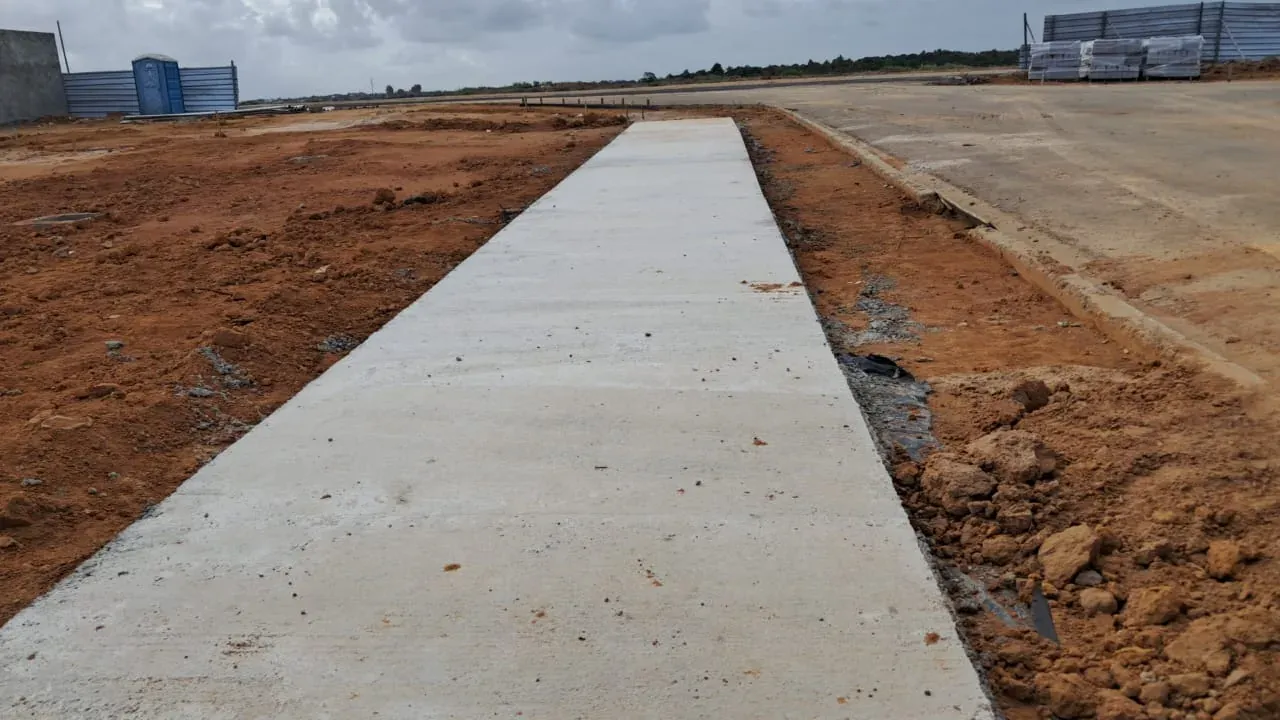

Continuamos a execução das calçadas das quadras.

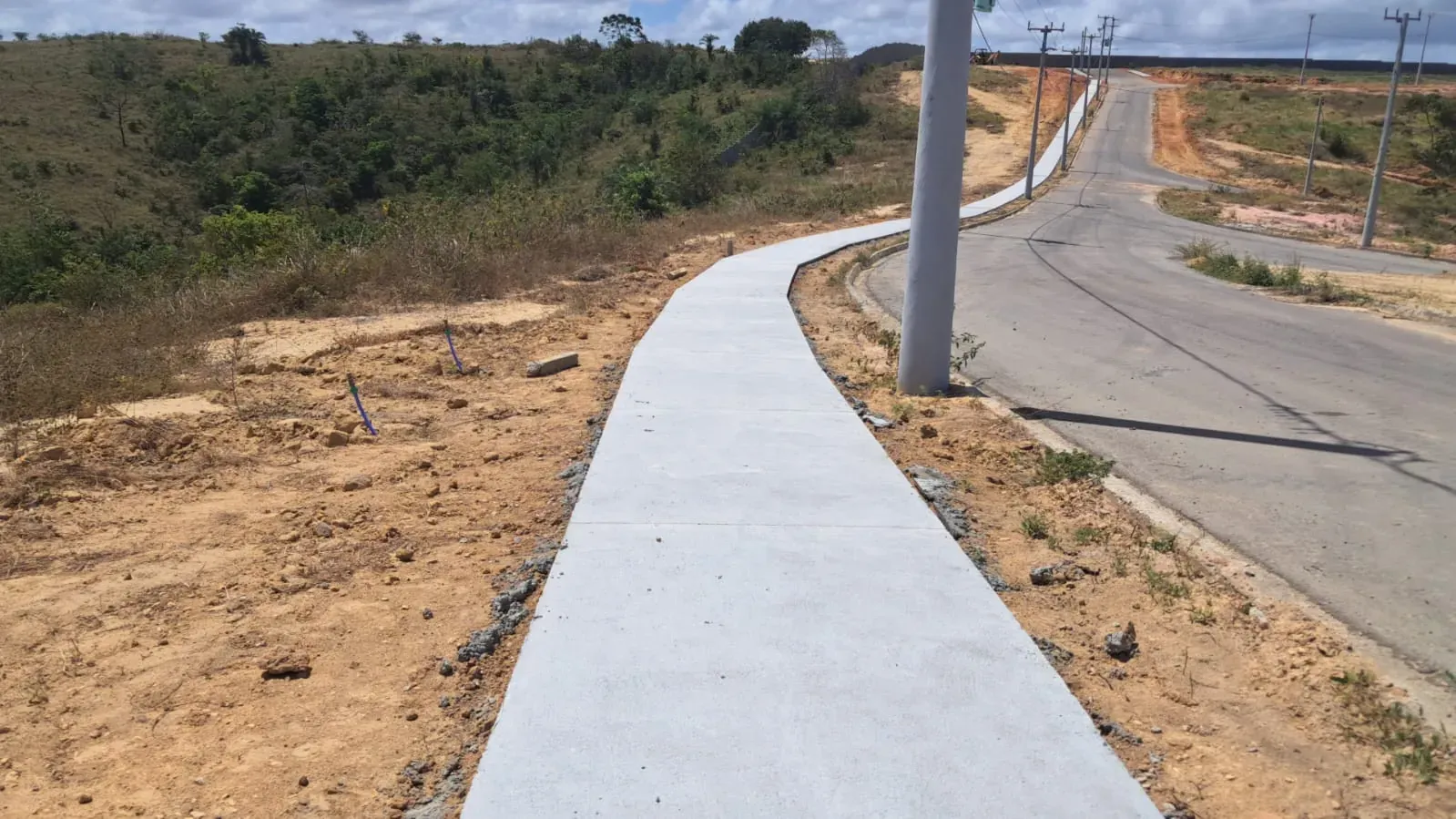

Trecho de calçada já concretado ao longo da via, entre o talude e a rua.
05Trecho de calçada já concretado ao longo da via, entre o talude e a rua.

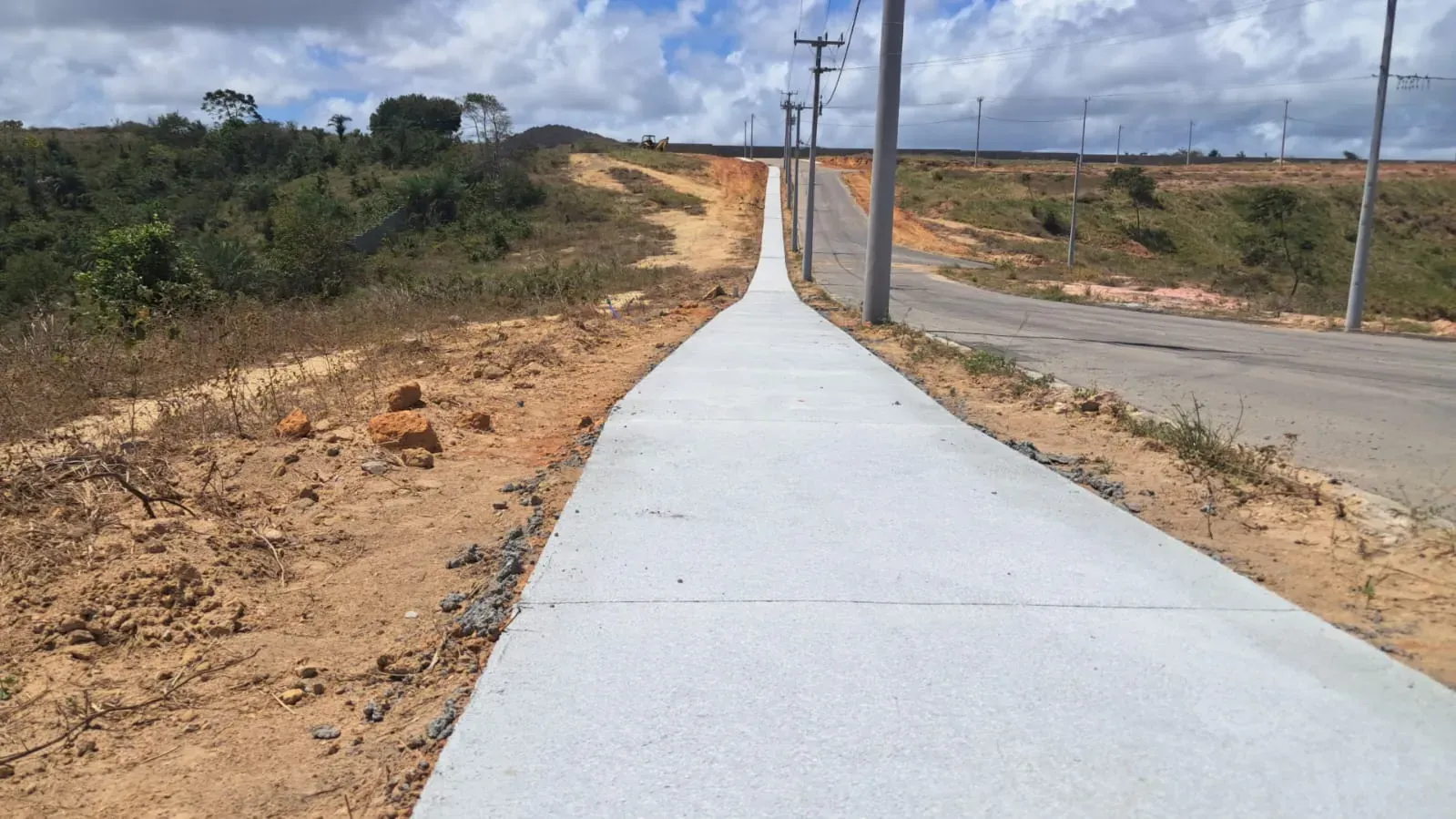

A calçada nova acompanha a via em linha reta até o alto do terreno.
06A calçada nova acompanha a via em linha reta até o alto do terreno.
04Em execução

Clube e Salão de Festas

Continuamos os serviços de alvenaria.

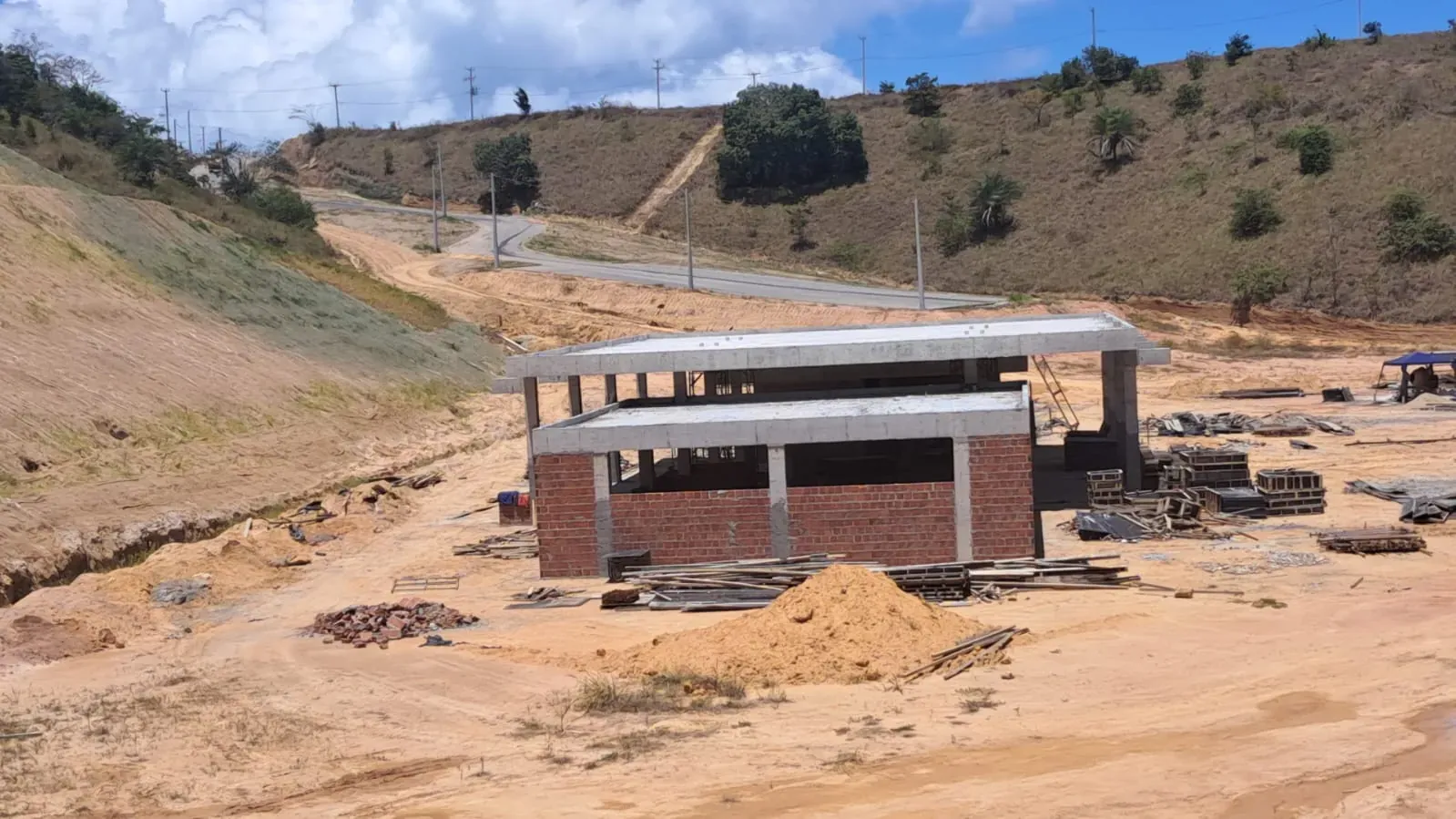

O clube visto do alto, com a alvenaria de tijolo fechando o térreo entre os pilares e o talude já semeado à esquerda.
07O clube visto do alto, com a alvenaria de tijolo fechando o térreo entre os pilares e o talude já semeado à esquerda.

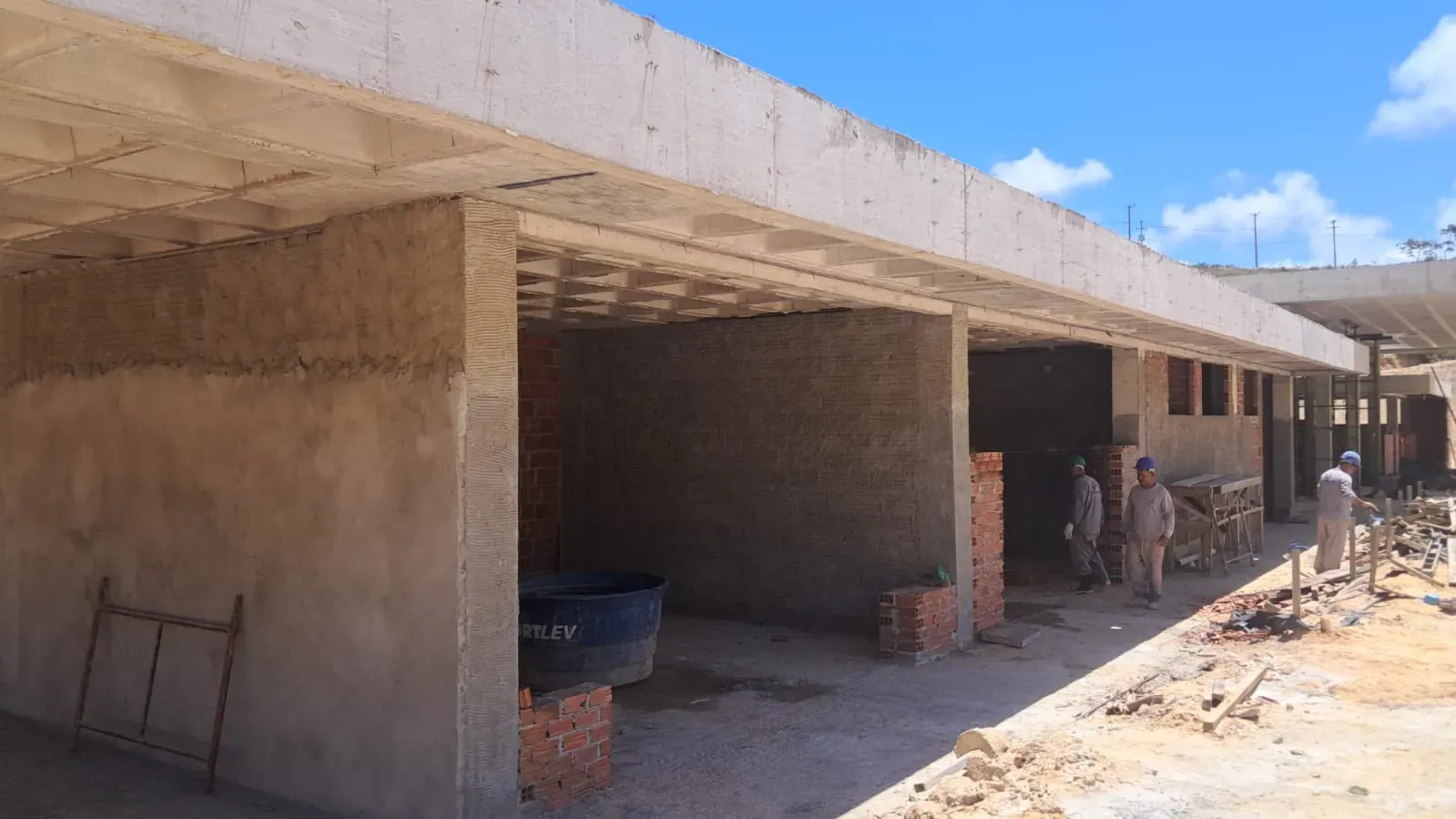

Paredes de alvenaria sob a laje nervurada, com a equipe trabalhando ao fundo.
08Paredes de alvenaria sob a laje nervurada, com a equipe trabalhando ao fundo.

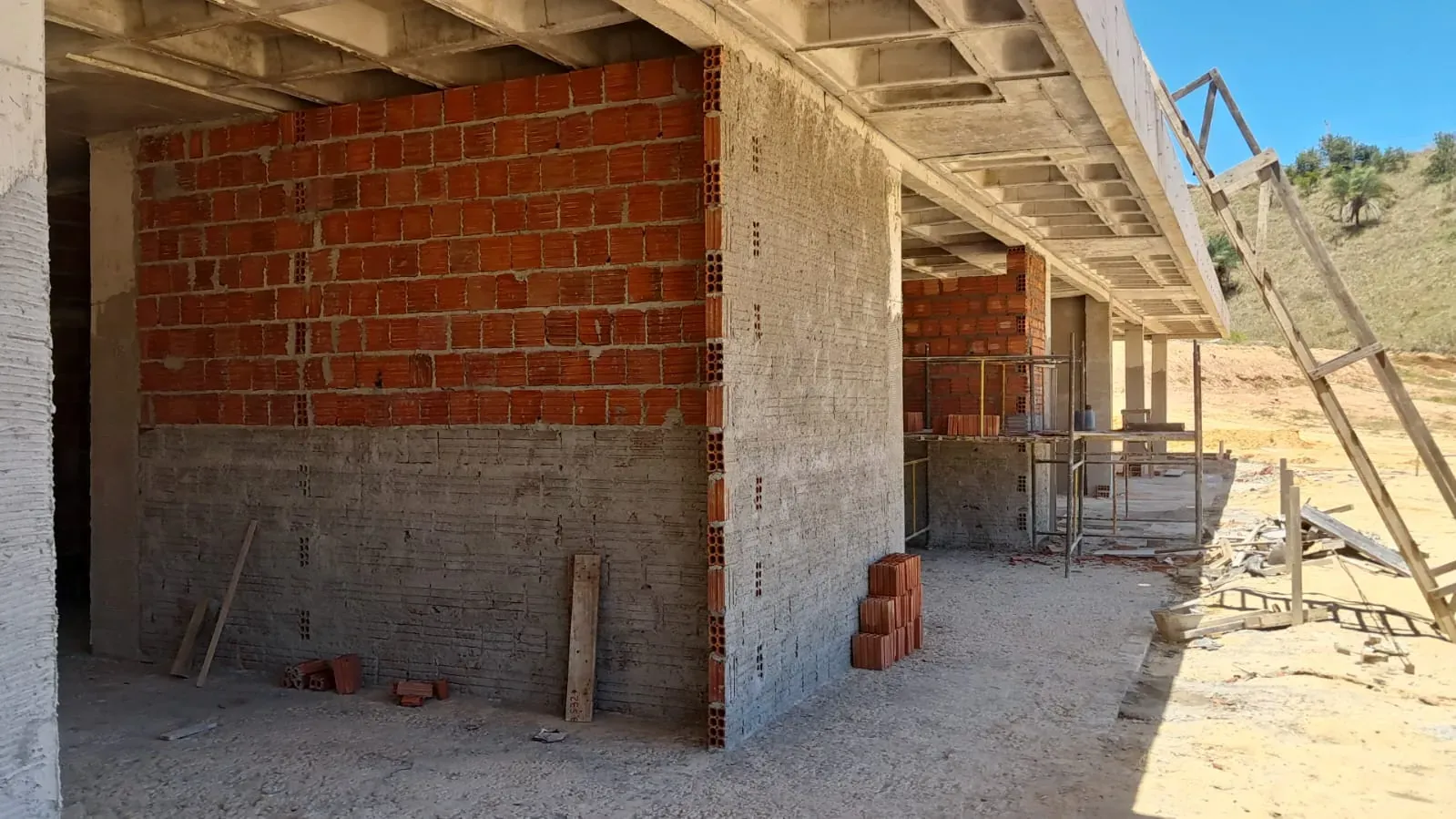

Parede de tijolo cerâmico erguida até a laje, com o andaime montado ao fundo.
09Parede de tijolo cerâmico erguida até a laje, com o andaime montado ao fundo.

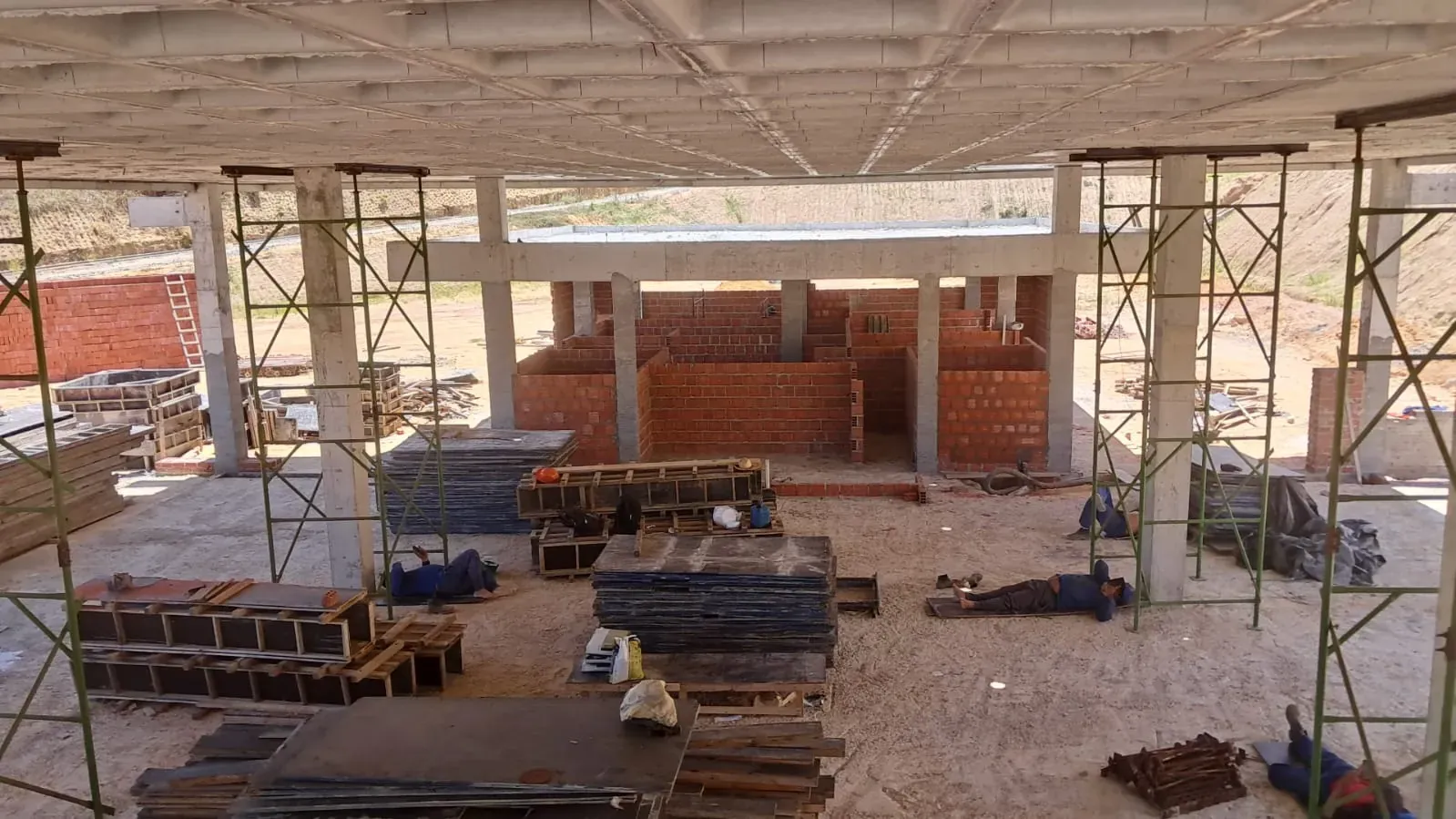

Sob a laje, os ambientes internos de alvenaria tomando forma, entre as torres de andaime e as fôrmas empilhadas.
10Sob a laje, os ambientes internos de alvenaria tomando forma, entre as torres de andaime e as fôrmas empilhadas.
05Em execução

Hidrossemeadura

Continuamos os serviços de hidrossemeadura, com aplicação de biomanta no talude da Alameda K e na barreira da Área Verde 04, e irrigação em toda a área aplicada.

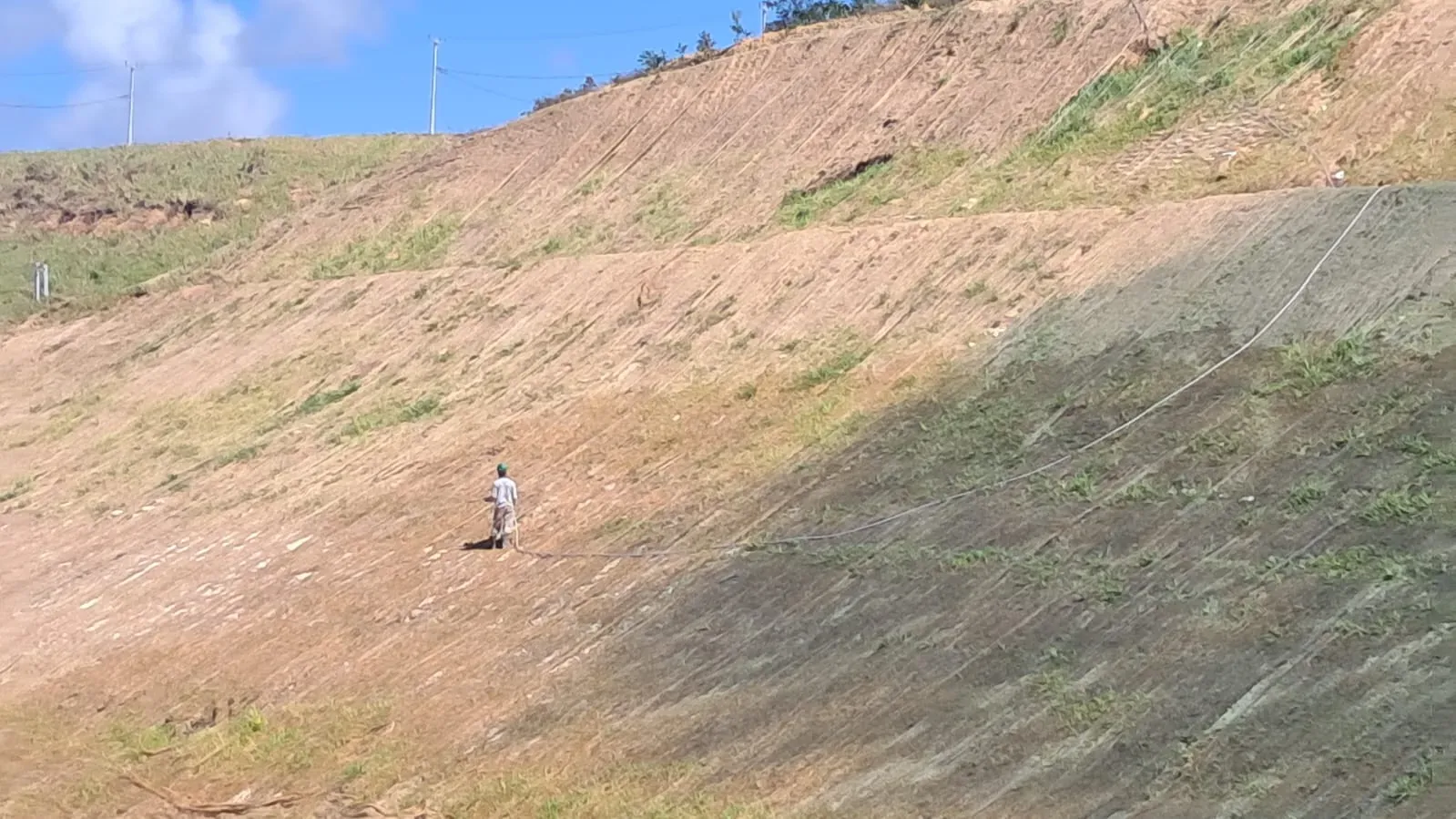

Irrigação do talude coberto com biomanta, com os primeiros brotos de grama à vista.
11Irrigação do talude coberto com biomanta, com os primeiros brotos de grama à vista.

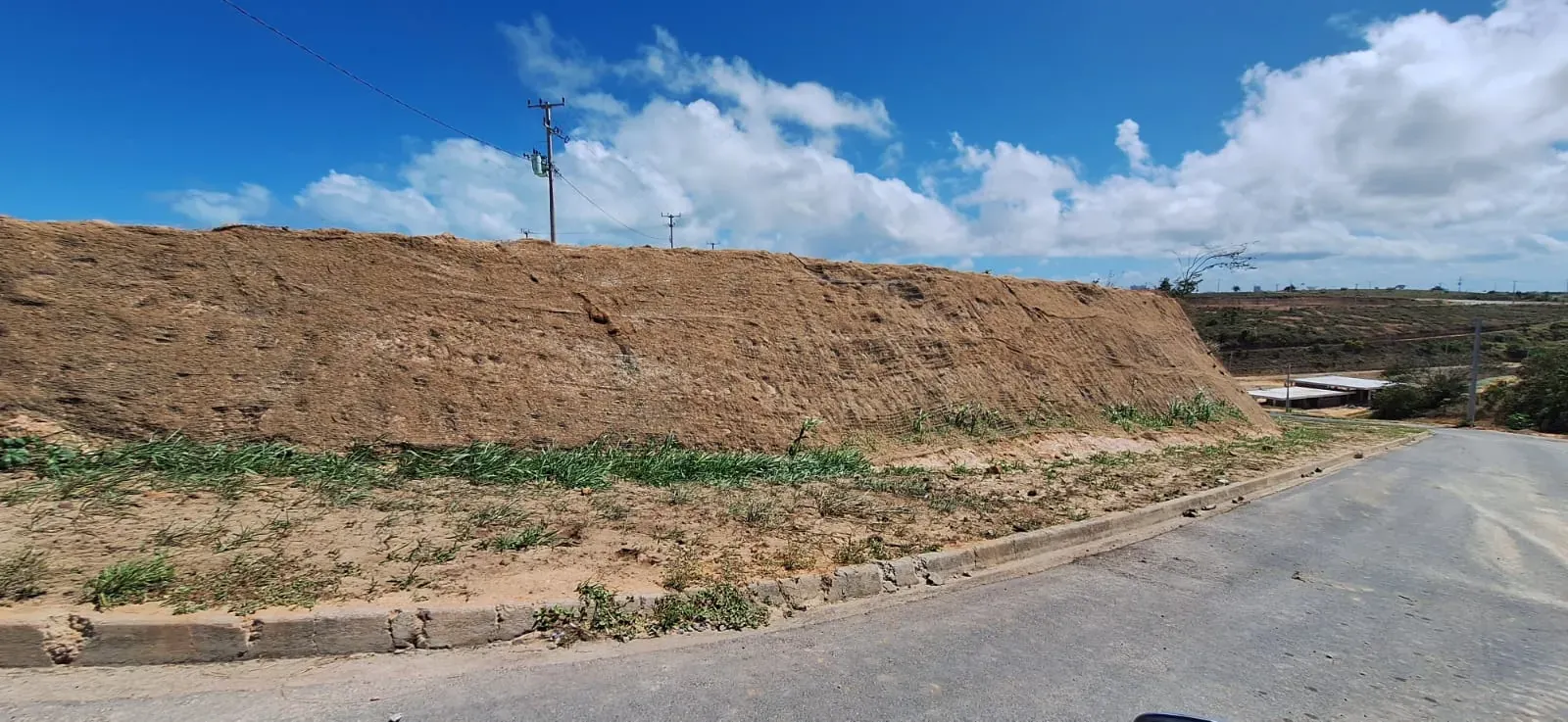

Biomanta aplicada no talude à beira da via, com a grama já nascendo no pé.
12Biomanta aplicada no talude à beira da via, com a grama já nascendo no pé.

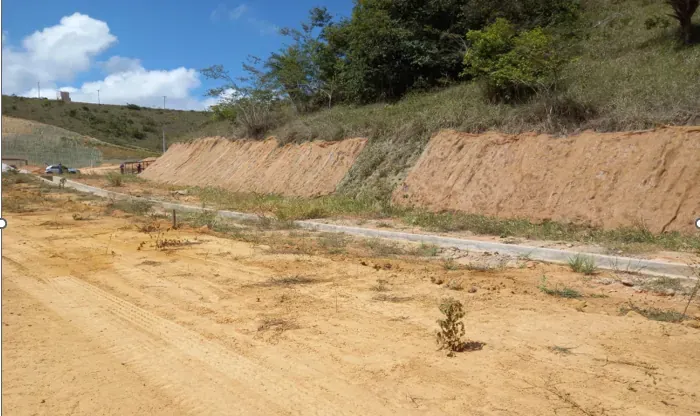

Dois trechos de talude recobertos com biomanta, atrás do meio-fio.
13Dois trechos de talude recobertos com biomanta, atrás do meio-fio.
06Iniciado

Muro perimetral

Retomamos a execução do muro perimetral do condomínio.

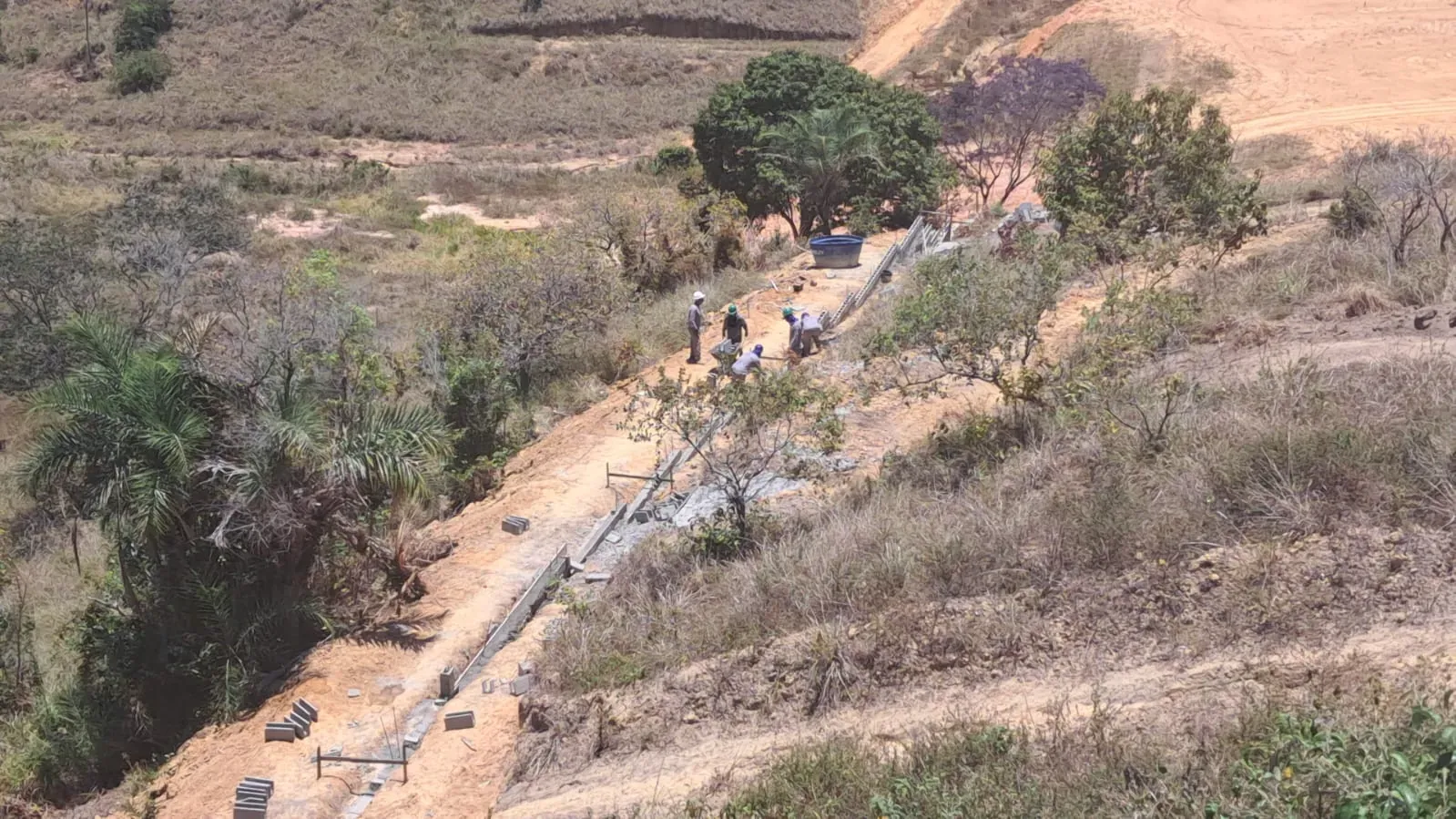

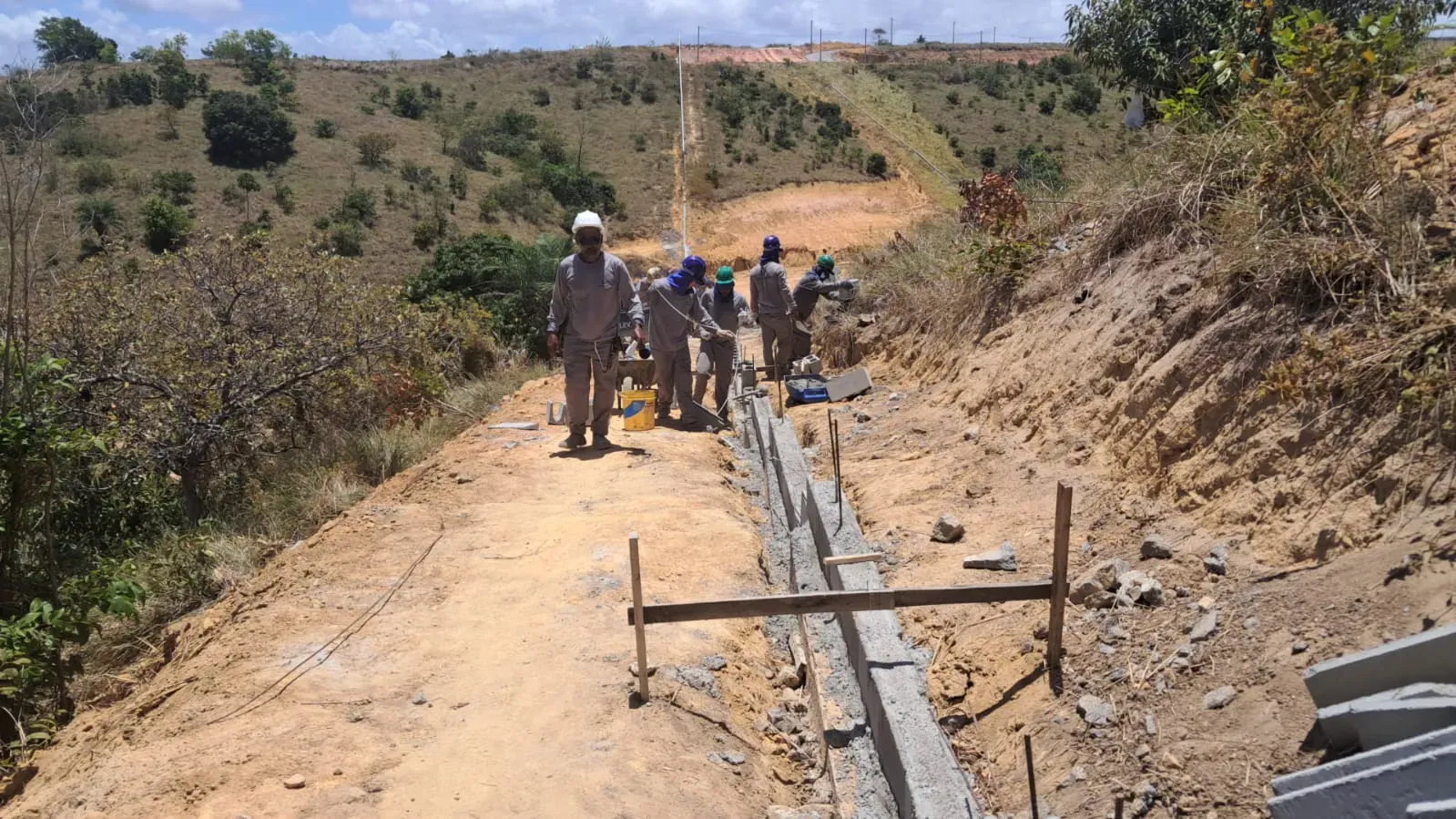

Equipe na execução do muro perimetral, que desce a encosta seguindo a linha de alinhamento.
14Equipe na execução do muro perimetral, que desce a encosta seguindo a linha de alinhamento.
O muro perimetral visto do alto da encosta, com os blocos de concreto distribuídos ao longo do traçado.
15O muro perimetral visto do alto da encosta, com os blocos de concreto distribuídos ao longo do traçado.

Considerações finais

Agradecemos a confiança depositada na Murano Empreendimentos. Cada etapa concluída e cada marco alcançado representam o avanço sólido do Condomínio Tramonto em direção à sua entrega final.

Seguimos focados na manutenção dos padrões de qualidade. Permanecemos à disposição para esclarecer dúvidas ou fornecer informações adicionais.

Equipe TécnicaMurano Empreendimentos

Próximo relatório

Novembro de 2026

Edições anteriores

O empreendimento

Conhecer o Condomínio Tramonto

Atendimento

Quero ser atendido

Dúvidas sobre a obra

Falar com a Murano

Falar no WhatsApp
